本網訊 6月22日10時58分,由中國能建浙江院、浙江火電等單位聯合體EPC總承包的江西信豐電廠2號機組,順利通過168小時滿負荷試運行考核并移交生產。機組試運行期間,各系統運行狀態平穩,各項性能指標均達優良。至此,該工程1號、2號兩臺機組全面建成。

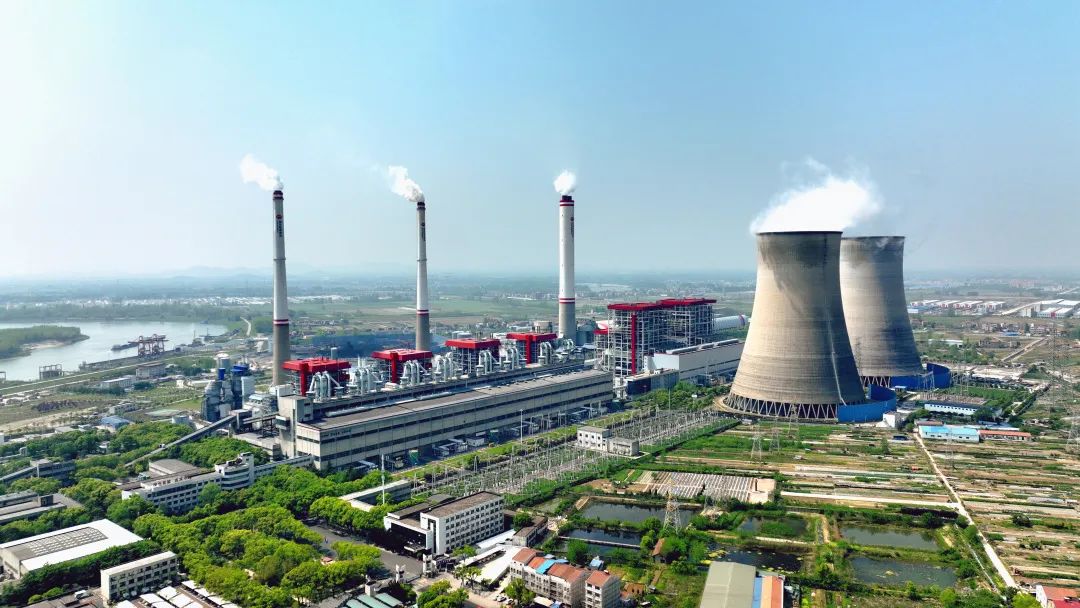

江西信豐電廠工程全景
信豐電廠是對口支援贛南原中央蘇區信豐縣振興發展的重大能源扶貧項目,是《國家電力發展“十三五”規劃》中的民生扶貧用電項目,也是國務院支持贛南等原中央蘇區振興發展部際聯席會確定支持建設的重大能源項目。
該工程位于江西省贛州市信豐縣,一期工程建設兩臺660兆瓦超超臨界燃煤發電機組,總投資約50億元,采用先進的除塵、脫硫、脫硝設備,大氣污染物排放將大大優于國家標準,達到“超低排放”,是一個規模大、配套產業引領輻射強,技術新、環保節能先進的清潔煤電示范工程。該工程建成后,可改善江西電網電源布局,為贛南蘇區振興發展注入強勁的能源動力。
工程開工以來,中國能建克服新冠肺炎疫情的影響,扎實有效組織生產和疫情防控工作,確保工程安全、優質、高效全面推進,成功實現1號機組倒送電、水壓試驗、鍋爐沖管、整套啟動、并網發電、168小時滿負荷試運行等重大節點目標一次成功。
該工程由江西省投資集團和浙能集團組建的江西省贛浙能源有限公司和北京國華電力有限責任公司共同出資建設。項目業主為贛浙國華(信豐)發電有限責任公司,由浙江院、浙江火電、浙江電建組建聯合體,負責執行EPC總承包合同范圍內的設計、施工、采購和調試。
