    新疆重能石頭梅2×1000兆瓦煤電工程1號機除氧器吊裝就位

    中國電力網發布時間:2024-05-13 10:38:15  作者:周洋

      中國電力網訊(通訊員 周洋) 5月11日,新疆重能石頭梅2×1000兆瓦煤電工程1號機除氧器成功吊裝就位,是繼大板梁順利吊裝后又一里程碑式節點,標志著項目進入施工高峰期。

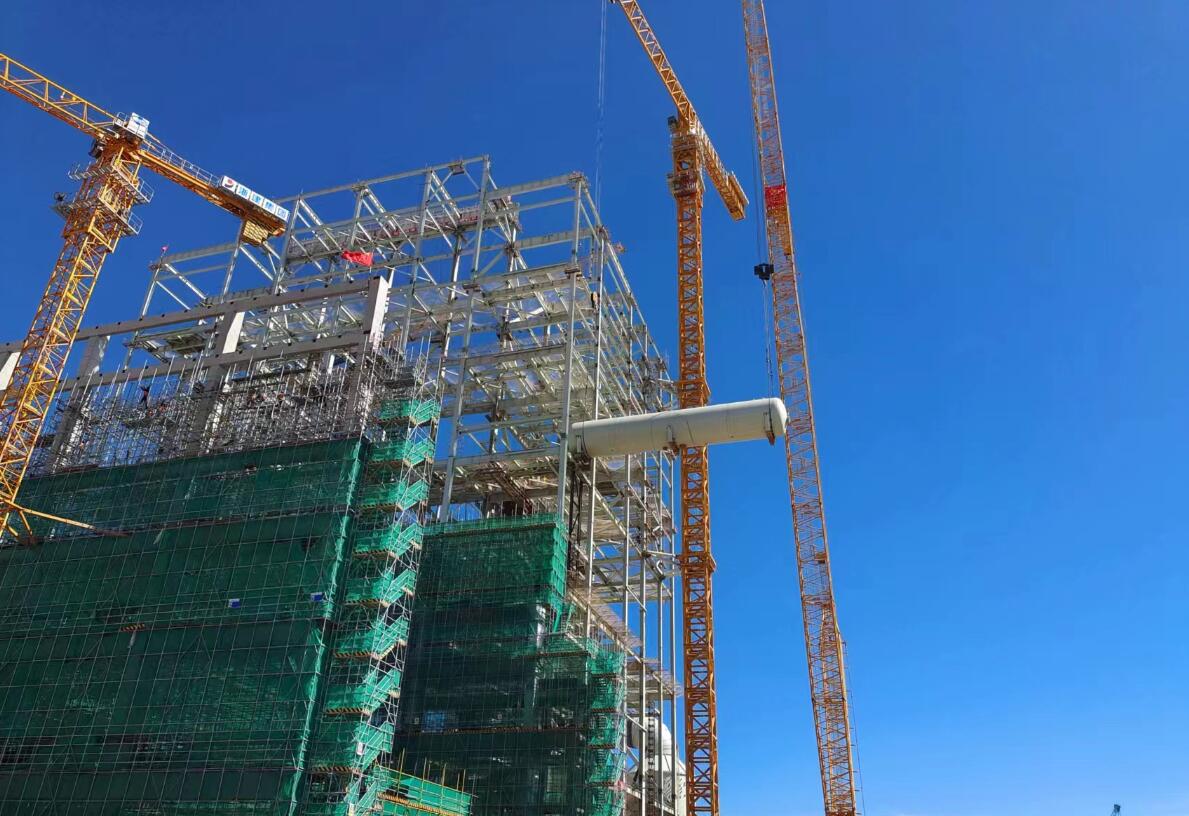

      項目地處新疆邊境,才5月份現場最高氣溫已逼近40攝氏度,加之處于戈壁北風區,延綿不絕的風沙和酷暑考驗著每一位職工,也給吊裝工作帶來了極大的困難。本次吊裝的除氧器長約26米,總重118噸,就位至1號鍋爐48米平臺,采用160噸建筑塔吊和800t履帶吊雙機抬吊的方式吊裝。為確保除氧器吊裝工作順利完成,項目部超前策劃,多次溝通制定安全可行的吊裝方案,并提前做好安裝托運滑道及加固,吊裝及托運工器具的準備等一系列工作,吊裝過程項目領導帶領一線工人堅守一線,全程旁站監督。除氧器起吊、提升、轉向、就位平穩有序進行,一氣呵成。

      艱難方顯勇毅,磨礪始得玉成,項目部將繼續堅持“沒有最好,追求更好”的對標理念,繼續緊盯節點目標,確保項目高質量履約。
