5月23日,記者了解到,羊曲水電站廠房采用滑模、爬模“雙工藝”同步施工,大大提升工效,這也是水電三局首個同時采用滑模工藝和爬模工藝施工的項目。

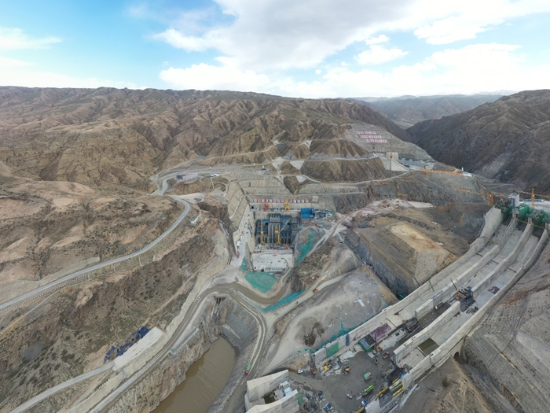

記者在羊曲水電站廠房施工面看到,現場機器轟鳴、四臺門機和兩臺泵車分別向倉號輸送著材料和混凝土,工人干勁兒十足,一派繁忙的施工景象。
羊曲水電站位于青海省海南州興??h與貴南縣交界處,是黃河干流龍羊峽水電站上游“茨哈、班多和羊曲”三個規劃梯級電站的最下一級。水電三局第一工程公司承建黃河羊曲水電站發電廠房工程。主要建筑物由主廠房、安裝間、尾水副廠房、中控樓、尾水渠等組成。
為加快施工進度,同時響應業主打造“全清水混凝土免裝修水電站廠房”號召,主廠房及安裝間從發電機層高程2603.9米至排架柱頂高程2632.6米采用墻柱整體爬升模板方案澆筑。爬模工藝可按墻柱連跨一次配模,下部托撐、軌道滑升、模板對穿固定,分層同步整體爬升,一體澆筑成型,可保證觀感質量達到免裝修清水混凝土效果,且自帶作業平臺不需搭拆鋼筋模板作業腳手架,可減少平面交叉作業,并降低垂直交叉作業干擾和安全風險。
滑模工藝,是副廠房下游墻及尾水閘墻澆筑采用液壓滑升模板施工,可達到免裝修的施工效果。與采用常規定型模板方案相比,單臺機組最少可節約工期75天;同時,2號機組滑模的成功實施,為滑模在電站廠房工程尾水閘墩和胸墻部位倉面面積為200平方米工程的成功運用,提供了參考和借鑒。
