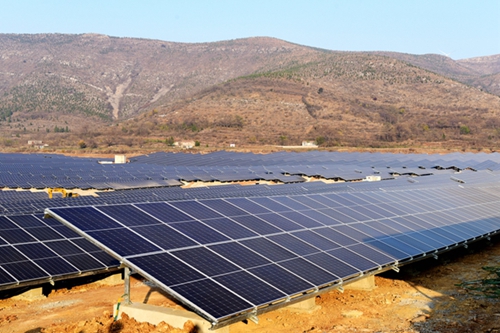

中國電力網訊 11月26日,大唐淮北青谷光伏電站順利通過全容量并網發電72小時試運行,為大唐安徽公司今冬明春能源保供、綠色發展再添新出力。
該項目總容量15MW,占地416畝,自2021年6月8日開工建設,到9月30日完成首批光伏板并網發電,再到11月26日通過全容量并網發電72小時試運行,始終高標準、高質量完成每一個重要工程節點。
該電站作為大唐安徽公司光伏發電的“零突破”項目,得到高度重視和多方支持。該公司領導多次協調解決各種問題、深入施工現場指導檢查,相關職能部門全過程協調督導項目前期及項目建設,并安排人員常駐項目部做好服務、把控和指導?;幢彪姀S項目部全體人員不畏艱辛、日夜奮戰,全力克服氣候多變、施工點多面廣、各類情況復雜等不利因素,嚴把安全、質量、進度關口,全力做好工程建設與并網投產工作,力爭早投早發。

伴隨黨的十九屆六中全會精神深入學習宣貫,大唐安徽公司及系統各單位堅決貫徹落實黨中央、國務院決策部署,進一步加快各光伏建設項目并網投產進度、加大新能源項目開發力度,為做好能源保供、建設美麗中國、實現“碳達峰、碳中和”目標做出更多貢獻。
