<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 電網 > 運行檢修

    湖北送變電工程有限公司奮戰10天改造500千伏葛崗線

    電力網發布時間:2022-03-28 12:57:32  作者:郭暉 鐘晨 張晶

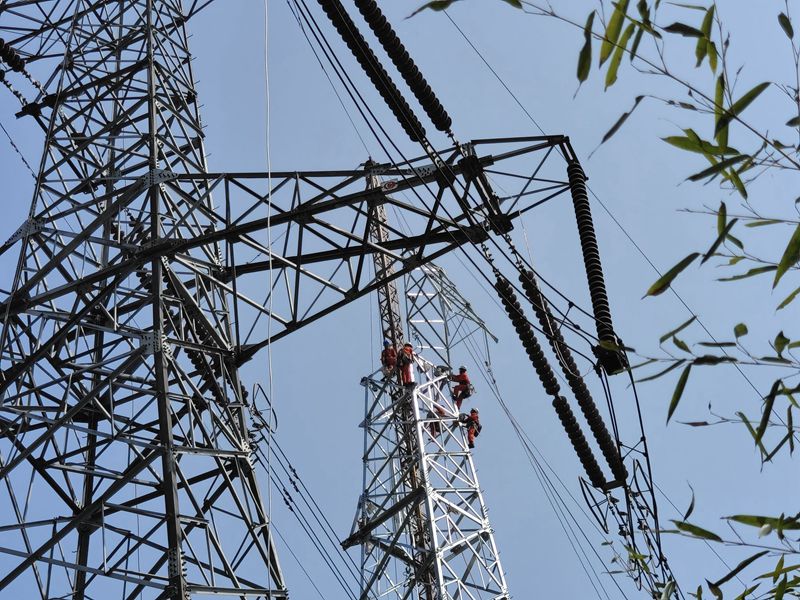

      3月19日7時許,在位于湖北省松滋市斯家場鎮雞籠觀村的500千伏葛崗線180號塔附近,該線拉線塔改造工程停電檢修負責人肖徐平組織員工開展了安全技術交底。隨后,身著橘紅色高空作業服、頭戴安全帽的譚楚順、何長軍、田軍進三人掛上攀登自鎖器,順著腳釘依次向上攀爬,很快就登上了43米高的鐵塔。當天他們的任務是消除鐵塔防振錘及間隔棒上的缺陷。

      500千伏葛崗線起于宜昌葛洲壩換流站,止于湖南500千伏崗市變電站。該線路湖北段154~237號區段架設在高山地段,拉線塔運行時間較長,存在安全隱患,給輸電線路的安全運行帶來威脅。為此,湖北送變電工程有限公司施工人員從3月10日開始,在10天的停電期內將35基舊拉線塔拆除并更換為新的自立式鐵塔。經過他們7天的作業,全部新塔組立完成。3月17日,500千伏葛崗線拉線塔改造工程進入檢修階段。

      爬上導線后,三名員工調整防振錘的預絞絲,讓它們端頭對齊,同時將預絞絲的尾端撫平,防止尾端存有空隙,導致防振錘脫落。沿著導線向前挪動時,他們還調整了導線上間隔棒的安裝距離及銷釘方向。

      改造工程的線路多次跨越輸電線路、高速公路及省道,鐵塔拆除作業難度及安全風險大。施工項目部加大人員、機械投入,作業點全面采用吊車組塔、拆塔,以提高效率、降低作業風險。施工項目部在施工計劃表中詳細注明每天的作業內容、重要安全風險點及注意事項,進一步強化安全風險管控。

      改造工程的多數作業點處于山區,大型車輛無法出入,塔材運輸是個難題。“我們提前制訂技改方案,勘察地形和運輸線路,組織100余人的運輸隊伍將材料及工器具運輸到組塔點位。”項目安全員李國堯介紹。

      “今天工作完工。”當天16時,肖徐平的對講機里依次傳來塔上三人的報告聲。至此,這項改造工程的施工任務全部完成。

      22時19分,500千伏葛崗線成功送電。(郭暉 鐘晨 張晶)




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:

    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
