中國電力網訊 8月3日,改造升級后的四川宜賓市江安35千伏四面山變電站正式投運,將可提供最大8000千伏安的負荷,有力地支持了地方脫貧攻堅工作。
據悉,近年來, 為實現全面脫貧任務,江安縣大力發展壯大特色優勢產業,指導貧困地區因地制宜選好產業, 興辦特色產業企業,大力發展“一村一品”,加快發展對貧困戶增收帶動明顯的種植養殖業、農產品加工業、休閑農業等產業,大量使用農耕、農溉、種養殖、加工等機械設備,促進貧困地區特色產業提質增效、提檔升級,迫切需要強大的電力作支撐。
35千伏四面山變電站位于江安縣袁家廟,改造前主變壓器容量僅有1臺6.3千伏安的主變壓器,最大供電負荷僅6300千伏安,主要擔負該縣北部地區的供電任務。隨著地方經濟的發展,片區電網已出現重載現象,供電最大時缺口達20%。 加之,該片區供電可靠性不高,又接入川安化工廠“三供一業”分離的非生產負荷(2247戶),該站已不能滿足負荷增長需求,特別是不能滿足江安產業扶貧的更高需要。
為滿足江安產業扶貧的用電需求,有效解決供電可靠性和供電質量不高的問題,同時減小區域供電壓力,依據江安縣負荷發展需要,結合宜賓農網發展規劃,國網宜賓供電公司投資374萬元于7月初啟動了35千伏四面山站擴建工程,擬新上一臺1萬千伏安的主變壓器,增大該站的供電能力。

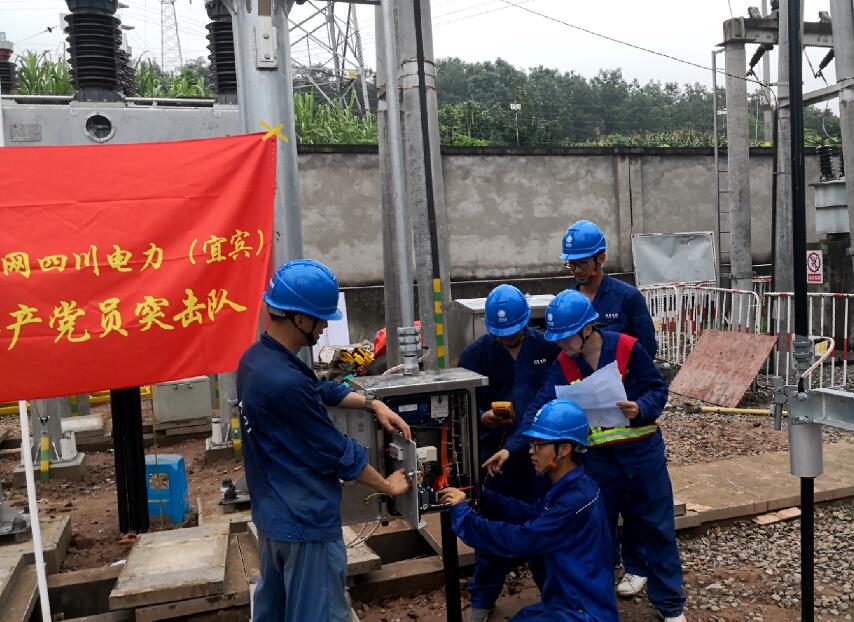

本次擴建工作時間緊、任務重,國網宜賓供電公司變電運檢中心特別組織了電氣試驗、變電一次、變電二次等專業共產黨員20余人組成突擊隊奔赴現場,搶時間、趕進度,加班加點作業。烈陽當空,隊員們服著防暑降溫藥品,趁著工作間隙灌幾口水,鏖戰高溫;陰雨連綿,隊員搭起一塊塊木板作“雨棚”繼續奮戰;夜幕降臨,隊員們又點上一盞盞臨時照明挑燈夜戰。
經連續10多天的艱苦作業, 7月17日,擴建工程終完工投入試運行。隨后,隊員們根據試運行情況又對設備進行精準調試,調控專業人員對區域負荷進行分割調配,整個工程比原計劃提前23天時間保質保量完成任務。
該站正式投運后,將進一步提升電網供電可靠性,改善區域電網結構,緩解當地夏季負荷緊張局面,為江安脫貧攻堅提供強大的能源支撐。
