中國電力網訊 截至12月22日,內蒙古錫林郭勒盟“五站五線”新能源匯集特高壓配套工程,已安全穩定運行一周年。一年來,該工程累計輸送電量110.03億千瓦時,相當于節約標準煤135萬噸,減排二氧化碳433萬噸,對促進錫林郭勒盟實現能源產業新舊動能轉換,能源低碳轉型發展,實現碳達峰、碳中和目標具有積極影響。

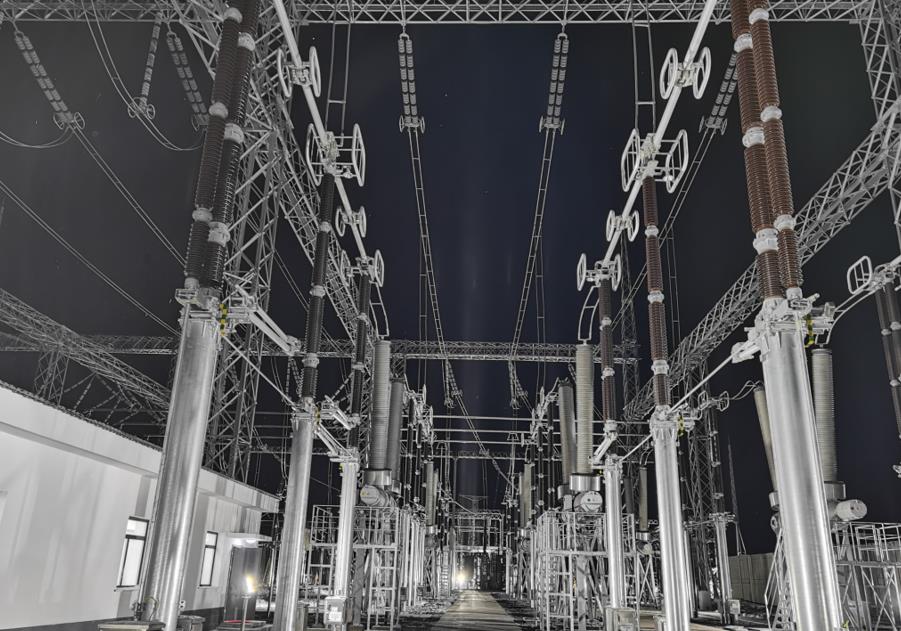

蒙東錫林郭勒巴彥杭蓋500千伏變電站500千伏間隔設備(攝影:李鵬)
錫盟“五站五線”工程投資45.12億元,在錫林郭勒盟錫林浩特市、阿巴嘎旗、鑲黃旗、蘇尼特左旗、正藍旗、正鑲白旗、太仆寺旗和多倫縣8個地區建設“五站五線”工程,新建5座500千伏變電站、變電容量800萬千伏安;新建500千伏輸電線路5條、長度1149.599公里;新建220千伏風電匯集線路29條,長度450.34公里。為36個風電場提供外送通道,將錫盟豐富的風力資源轉化為綠色電能,通過特高壓通道輸送到京津冀魯蘇地區,有效緩解多地區拉閘限電的情況。

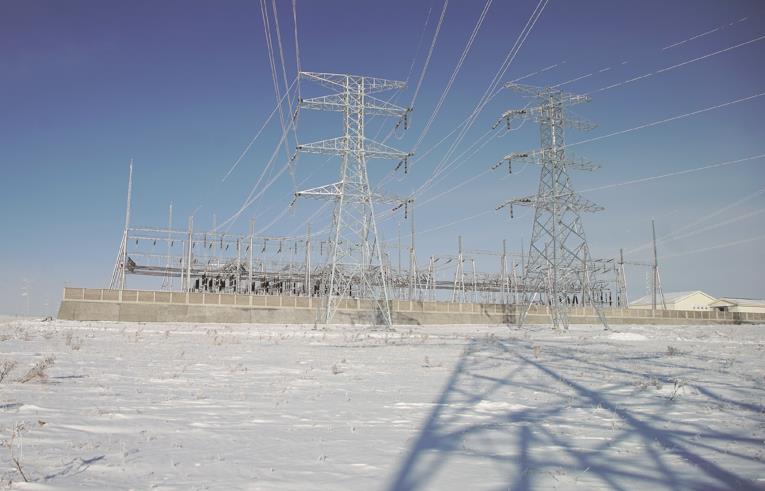

蒙東錫林郭勒巴彥杭蓋500千伏變電站500千伏線路(攝影:李鵬)
據悉,該工程于從2019年9月開工建設,2020年12月22日建成投運,有效工期不足1年,百余家參建單位和人員勝疫情、戰嚴寒、保安全、抓質量,超前計劃6個月完成建設任務,500天的時間里跑出了令人矚目的“蒙東速度”,在中國電網建設史上寫下了濃墨重彩的一筆。
蒙東錫林郭勒白音查干500千伏變電站航拍圖(攝影:李鵬)
該工程的投運大幅優化錫盟500千伏電網結構,提高電網安全運行水平和供電可靠性,將錫盟地區風電送出能力提高700萬千瓦達1053萬千瓦,有效解決該地區富余風電外送問題,實現錫盟清潔能源在更大范圍內優化配置。

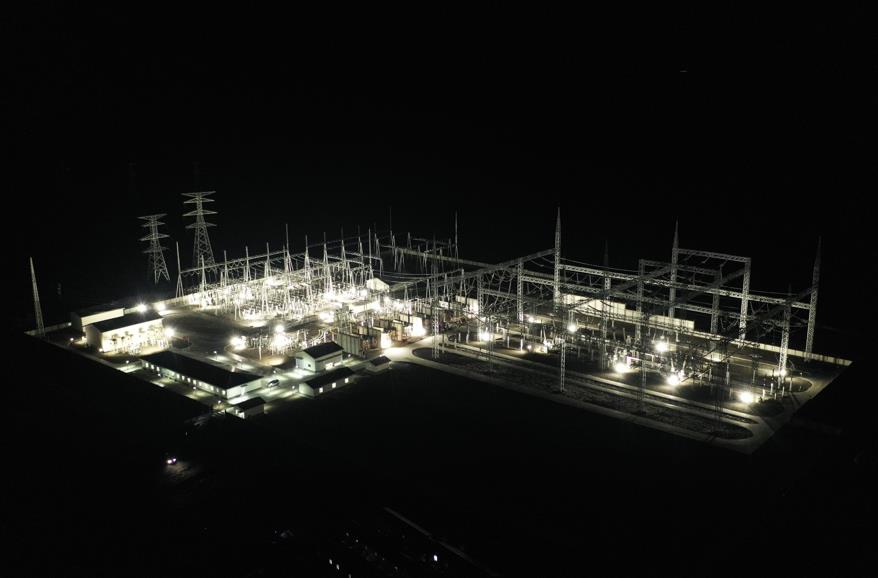

蒙東錫林郭勒寶力根500千伏變電站夜景全貌 (攝影:李鵬)
錫盟“五站五線”工程自投運以來,長期大容量輸電,經受了雷雨,大風和高溫,嚴寒等惡劣天氣條件,經歷了各種倒閘操作,運行方式變化,以及迎峰度夏,冬季大負荷運行等一系列考驗,輸電線路運行穩定,設備狀態正常。
蒙東錫林郭勒別力古臺500千伏變電站遠景圖(攝影:李鵬)
據了解,2022年國網蒙東建設分公司將有匯能長灘電廠1000千伏送出工程、酸刺溝電廠1000千伏送出工程、興安平川500千伏輸變電工程等12項超特高壓工程開工建設,建設分公司將真抓實干、攻堅克難,高標準、嚴要求、高質量完成各項工程建設任務,積極為構建綠色電力雙循環,加快建設具有中國特色國際領先的能源互聯網企業貢獻蒙東建設鐵軍力量。(作者:李鵬)
