近日,甘肅酒泉、定西相繼公布十四五”第一批(2021-2022年)風電、光伏發電項目競爭配置結果,酒泉市2021年風、光建設規模為806MW,其中光伏756MW,風電50MW;
定西市競爭配置風電、光伏發電項目7個,建設總規模600MW。其中,風電項目3個、建設規模300MW,光伏發電項目4個、建設規模為300MW。根據公告,競爭配置風電、光伏發電項目配置儲能容量不低于風電、光伏發電項目配置容量的5%,配置風電、光伏發電項目與儲能設施必須于2022年11月底前全容量建成投產。其中,風電項目必須于2021年12月底前開工建設,光伏發電項目必須于2021年12月底前實現一半以上并網規模。

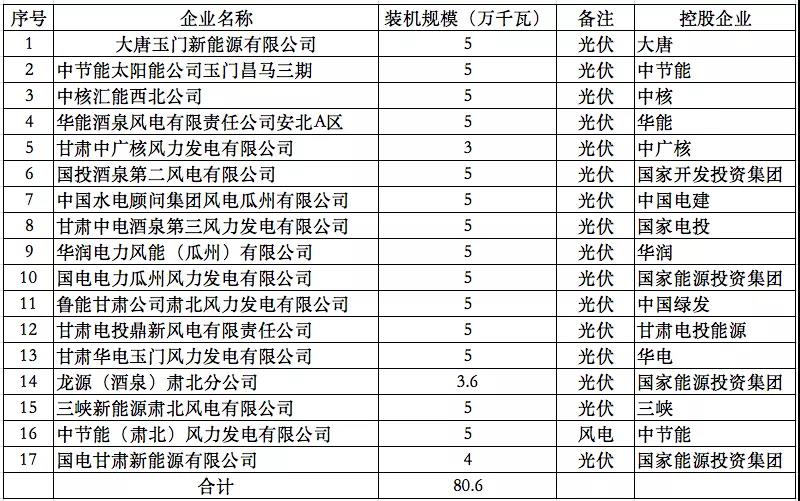

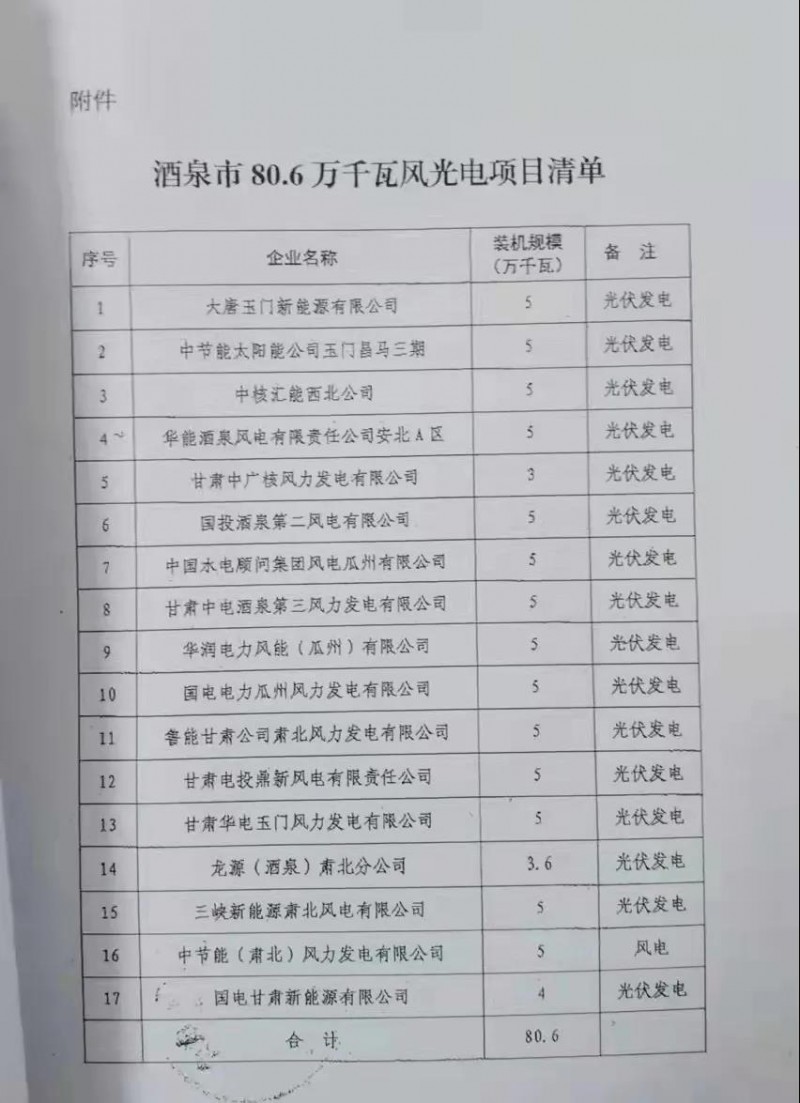

酒泉風、光項目名單

定西風、光伏項目名單
通過項目表來看,酒泉各項目業主主要以各央企在當地的風電開發企業為主。在具體規模上,國家能源投資集團所獲項目最多為126MW,其次為中節能獲得100MW。國家電投、中廣核、華能、華電、大唐等電力央企也各自獲得約50MW的項目;定西項目名單中,有300MW為定西國有投資控股平臺獲得,中建航天200MW,國能新能源100MW。

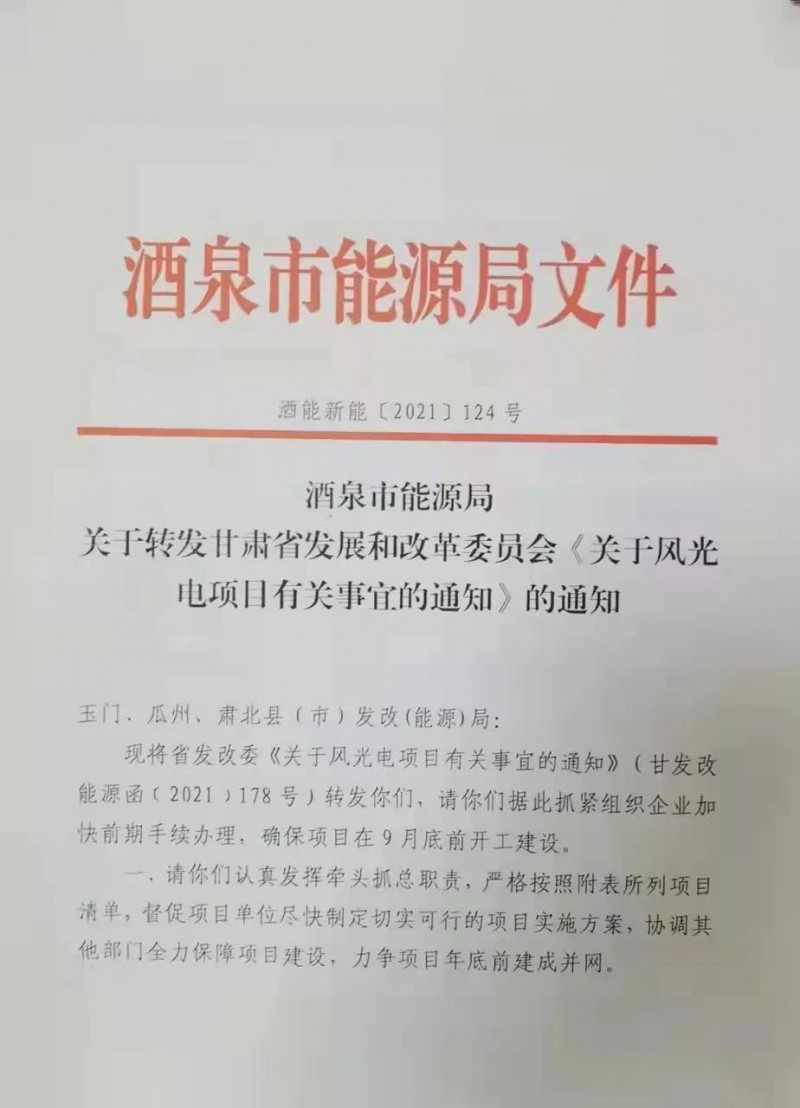

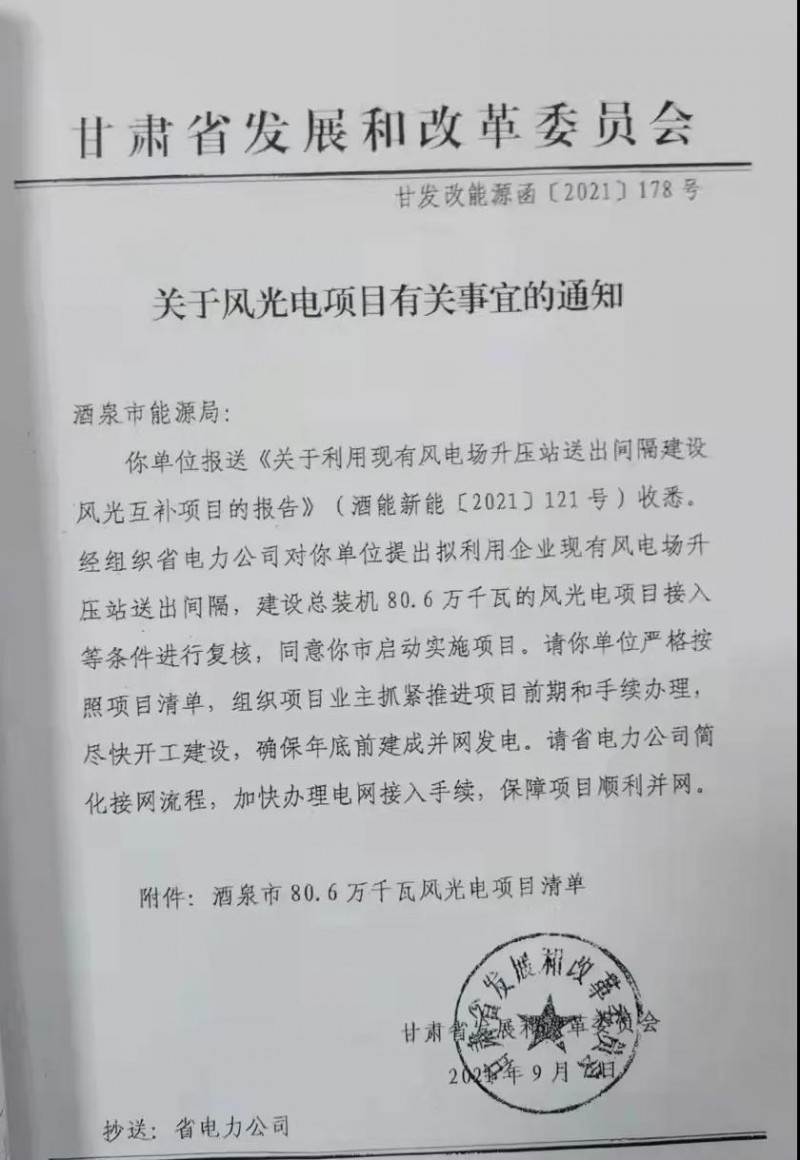

根據文件,酒泉該批次項目為利用現有風電場升壓站送出間隔建設的風光互補項目,省電力公司已經對該批項目的接入條件進行了復核。各項目業主需抓緊推進項目前期和手續辦理,盡快開工建設,確保年底前建成并網發電。省電力公司要簡化接網流程,加快辦理電網接入手續。

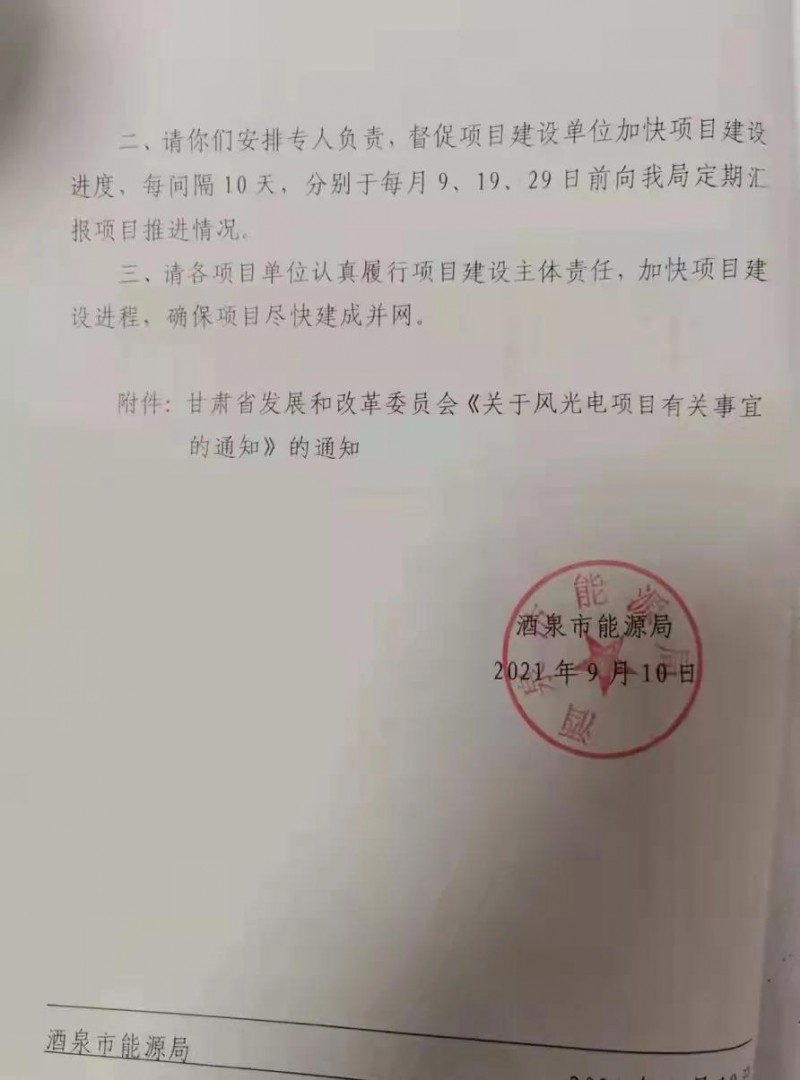

酒泉市能源局也下發相應文件要求項目在9月底前開工建設每間隔10天,在每月的9日、19日、29日向酒泉能源局定期匯報項目推進情況,加快項目建設進程,確保項目盡快建成并網。
另外,在此前涇川、靈臺公示的優選結果中,華能、山東能源集團分別預中標100MW優選規模。

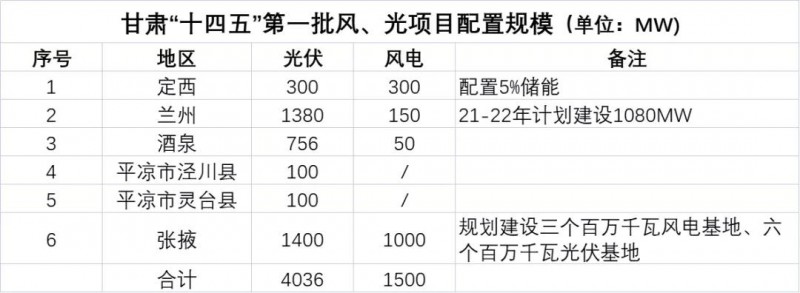

甘肅部分地區公布“十四五”第一批風、光項目配置規模
