<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 光伏 > 國內資訊

    遼寧:“風光”項目投資額未完成20%暫緩分配指標

    電力網發布時間:2022-10-08 10:10:31

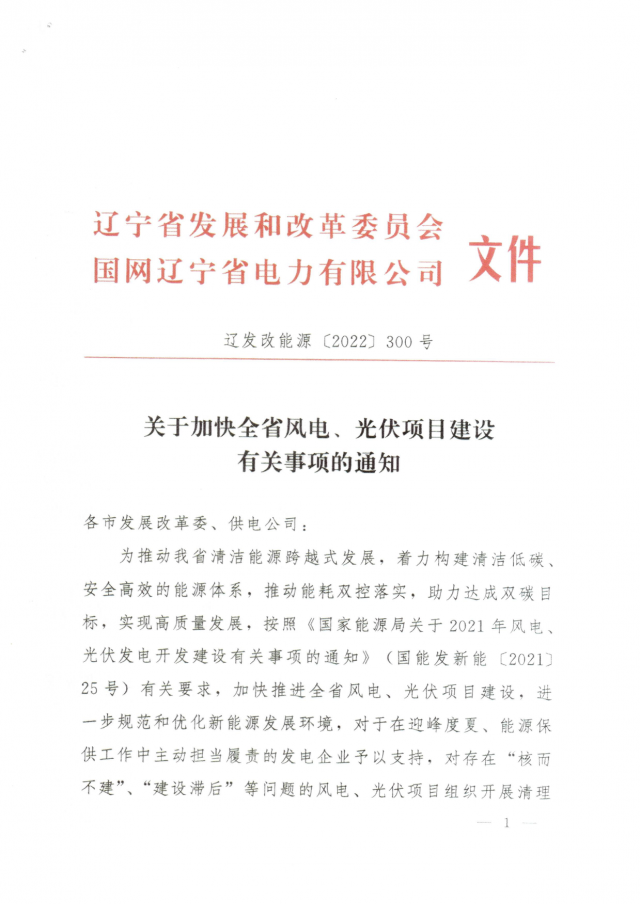

    近日,遼寧省發展和改革委員會、國網遼寧省電力有限公司發布了《關于加快全省風電、光伏項目建設有關事項的通知》。

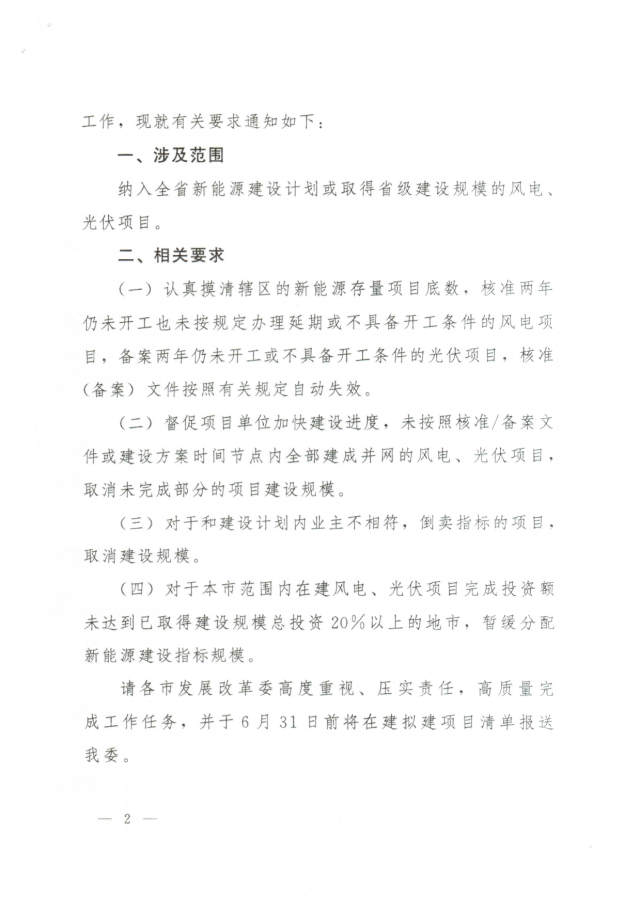

    其中提及要認真摸清轄區的新能源存量項目底數,核準兩年仍未開工也未按規定辦理延期或不具備開工條件的風電項目,備案兩年仍未開工或不具備開工條件的光伏項目,核準(備案)文件按照有關規定自動失效。

    督促項目單位加快建設進度,未按照核準/備案文件或建設方案時間節點內全部建成并網的風電、光伏項目,取消未完成部分的項目建設規模。

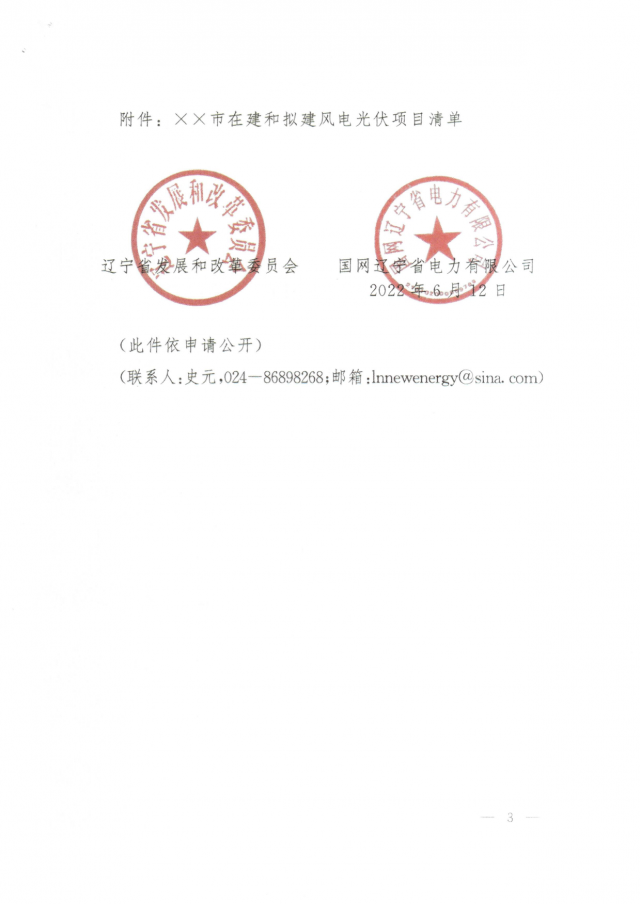

    對于本市范圍內在建風電、光伏項目完成投資額未達到已取得建設規??偼顿Y20%以上的地市,暫緩分配新能源建設指標規模。

    資料顯示,7月14日,遼寧省人民政府辦公廳關于印發遼寧省“十四五”能源發展規劃的通知,通知指出,統籌做好新能源與配套送出工程規劃,多措并舉提升清潔能源消納水平,積極推進松遼清潔能源基地建設,全力支持新能源實現跨越式發展,力爭風電、光伏裝機規模達到3700萬千瓦以上。

    其中,“十四五”風電、光伏重點項目風電:一期工程(續建)150萬千瓦;二期工程(遼西北及等容量替代)330萬千瓦;三期工程1360萬千瓦左右。

    光伏:一期工程(續建)190萬千瓦;二期工程(資源枯竭型城市礦區光伏)150萬千瓦;三期工程260萬千瓦左右。





    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0

    相關閱讀

    無相關信息
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
