<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 光伏 > 并網發電

    全國首例!吉電股份“大容量、高坡度”集中式山地光伏項目并網

    電力網發布時間:2023-01-07 00:00:04

    “終于并網了!太不容易了!”這是吉電股份華北區域公司廣西田東光伏項目所有建設者的心聲。

    作為全國首例“大容量、高坡度”集中式山地光伏,項目被列入廣西重點項目名錄。項目所在地壁立千仞,山勢層巒疊嶂,地形地貌的復雜及施工難度均屬業內罕見?!皬捻椖块_工到全容量并網,100多天都在下雨,嚴重影響了正常施工?!表椖控撠熑嗽啡A辰說?!疤鞖馐且环矫?,你看這山陡的,我們找了好多個土建隊伍進場施工,一看這情況都退場了?!?/p>

    據了解,項目所在地的山體坡度大多數在35到50度之間,局部達到80度以上,對光伏場區的施工造成極大影響,加之春節后疫情沖擊,大量施工人員無法返工,重重困難疊加,對項目按期投產發起挑戰,管理模式、施工工藝、綜合統籌等環節改革創新勢在必行。

    關關難過關關過。建設初期,受制于山地坡度陡峭、地形不平整等因素限制,技術人員使用傳統的手持式RTK進行全站測繪效率異常低下,項目創新采用了無人機雷達技術配合完成設計測繪工作,獲得了高精度、高分辨率的地形數據,為項目建設提供嚴謹、科學的數據支撐。

    施工遭遇巖石“攔路”。升壓站選址地的山體表層多為微風化石灰巖,平均強度超過C35混凝土,而光伏場區主檢修道路則準備修筑在山脈半山腰,除了巖石強度高還有施工區域狹小的問題。在使用挖掘機、裝載機等純機械土石方降方方案20天后,項目施工進度遠遠落后于計劃,項目部立即展開論證,決定采用二氧化碳膨脹爆破+火藥爆破兩種降方方案,同時配合機械進行土石方開挖,終于打通了施工堵點,建設進度條極速增加。

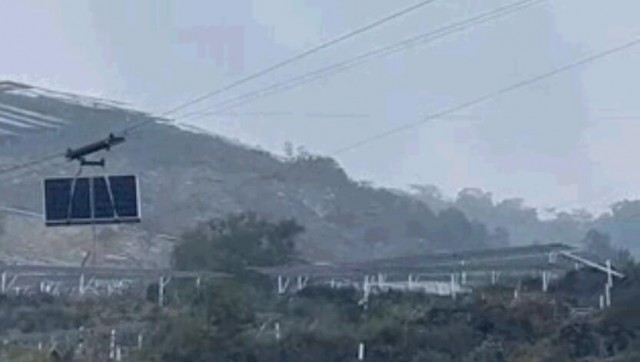

    運輸受到山路“阻截”。光伏子陣建設在平均45度的山坡上且孤石林立,設備及建材無法使用車輛運輸,如果采取騾馬運輸,雖然有效但效率卻極其低下,無法滿足現場施工進度。項目部不斷創新方式方法,因地制宜采用滑索吊籃、鋼軌道運輸車等方式完成建材和設備的運輸工作,大幅提高運輸效率的同時增加了施工的安全系數。而對于光伏場區建材和電氣設備的二次倒運,則通過騾馬、無人機、人力以及滑索鋼軌等多種方式靈活并用,圓滿解決了運輸難題。

    突破重重關卡,268000塊光伏板堆砌起錯落有致的“梯田”,每年可向電網輸送1.4億千瓦時的綠色電能。

    藍天、碧水、桂地,荒山從此種滿“太陽”。




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:

    最新評論0

    相關閱讀

    無相關信息
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
