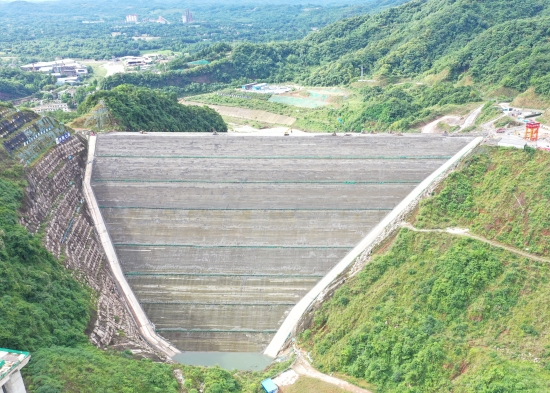

6月11日,內蒙古引綽濟遼工程文得根水利樞紐項目最后一臺機組(4號機組)順利完成72小時試運行,各項指標參數正常,標志著文得根水利樞紐機組安裝工作取得了成功,為機組交付和投入商業運行奠定了堅實的基礎。
文得根水利樞紐2號機組于6月4日完成72小時試運行,1號、3號機組于6月8日完成72小時試運行。四臺機組在各種工況下,其擺度、振動以及溫升等數據均符合設計要求,機組整體運行狀況優良。截至2024年6月12日,文得根水電廠累計向蒙東電網供應綠色電能超過632萬千瓦時,在保障能源安全、推動綠色低碳發展方面作出了積極貢獻。
文得根水利樞紐項目總計安裝4臺(3大+1小)混流式水輪發電機組,大機發電機的額定功率為11.4兆瓦,小機發電機的額定功率為1.8兆瓦,總裝機容量36兆瓦,預計每年發電量3.1億千瓦時。
內蒙古引綽濟遼工程是國務院確定的“十三五”期間實施的172項節水供水重大水利工程之一,也是迄今為止內蒙古自治區規模最大的水利工程。文得根水利樞紐是綽爾河流域的骨干性控制工程水庫,是具有供水、灌溉、發電等多項功能的大型樞紐工程。工程建成后將對促進蒙東地區經濟社會可持續發展和生態環境修復、改善少數民族地區生產生活條件、筑牢北疆生態安全屏障等具有十分重大的意義。(李彥龍)
