<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 發電 > 水電

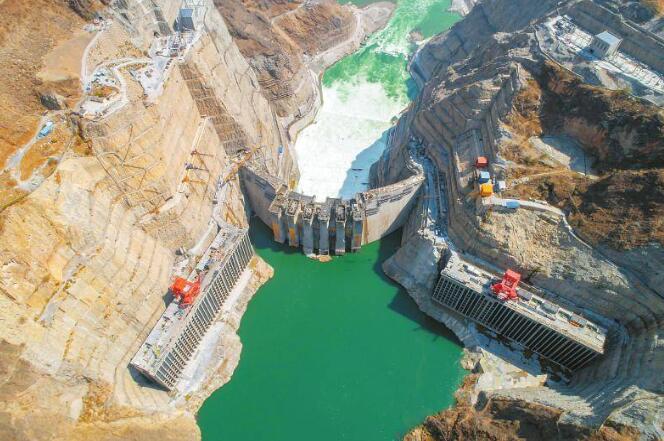

    白鶴灘水電站6號機組投產發電

    水電四局發布時間:2022-06-06 10:39:29  作者:王澤 周金鑫

    6月2日下午,白鶴灘水電站再度傳來捷報——繼左岸5號機組之后,水電四局安裝調試的左岸6號機組正式投產發電。至此,左岸已有6臺機組投產,占電站全部已投產機組的三分之二。

    左岸6號機組于2020年12月17日正式安裝,2022年5月17日并網試驗,并于5月30日,在左岸5號機組投產發電當天進入72小時試運行?!八奶靸赏丁币菜⑿铝嗽撾娬敬饲?1天內兩臺機組投產發電的紀錄,彰顯了四局速度。

    為確保5號機組投產發電和6號機組進入72小時階段“無縫銜接”,項目部試驗人員24小時穿插進行調試任務。5月11日至19日期間先后完成兩臺機組一次調頻試驗等52項有水調試試驗項目。同時向國調中心提交了試驗完成情況及一次調頻等系統投入的正式說明,以保障電網和機組的穩定運行。

    作為長江流域防洪體系的重要組成部分,6號機組的投產發電,將幫助正值防洪度汛、迎峰度夏時期的白鶴灘水電站更好的承擔防洪度汛、發電調峰任務,有效減少長江中下游地區成災洪水和分洪損失。同時也將進一步增強白鶴灘水電站的現有發電能力,對實現“碳達峰、碳中和”和“3060”國家戰略目標具有重要的現實意義。

    白鶴灘水電站左右岸各裝有8臺百萬千瓦水輪發電機組,總裝機容量1600萬千瓦,是在建規模全球第一、單機容量世界第一、裝機規模全球第二大水電站,由三峽集團投資建設和管理;中國電建全過程勘測設計并承擔主要施工任務,其中水電四局承擔左岸8臺機組及附屬設備安裝與調試任務。目前,左岸7號、8號機組已具備開機條件,按下沖刺全面投產發電的“快進鍵”。

    自2021年6月首批機組投產發電以來,白鶴灘水電站已累計生產清潔能源超過270億千瓦時。建成后可實現年均發電量624億千瓦時,每年可節約標準煤1968萬噸,減排二氧化碳5160萬噸,是長江經濟帶發展、西部大開發和“西電東送”戰略的關鍵工程,也是三峽工程之后中國水電新的“國家名片”。



    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0

    相關閱讀

    無相關信息
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
