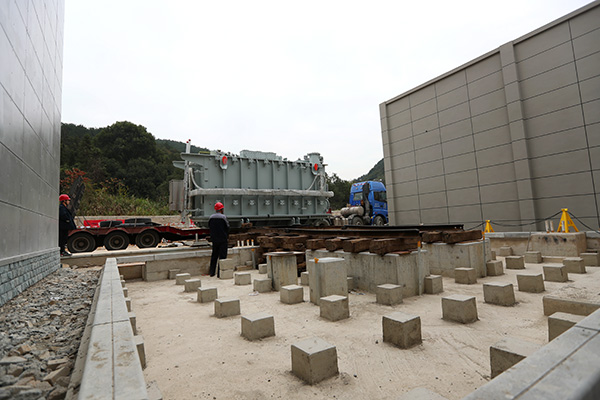

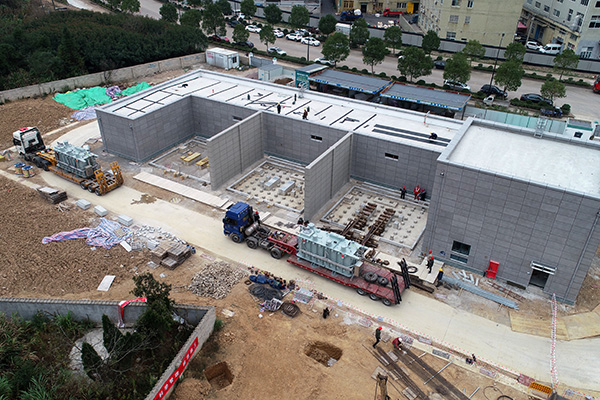

中國電力網訊 12月6日,隨著最后一聲清脆的主變就位哨聲,益豐變兩臺50兆伏安主變壓器安全平穩的安裝就位,標志著該工程全面進入了設備安裝階段。
為保證變壓器順利運輸、安全就位。國網寧??h供電公司前期做了大量的準備工作,與主變廠家、運輸公司、設計、施工單位人員多次溝通協調,帶領專業技術人員多次深入現場踏勘進站便道地形、路況,組織研討運輸和安裝方案,并對主變安裝施工人員進行了全面的安全、技術交底,對施工流程、人員分工、施工關鍵點控制等進行具體安排。由于本次主變來自山東魯能泰山電力設備有限公司,距離浙江寧海長達1015公里,承載著七十二噸的龐然大物,全程運輸六十五個小時,在克服沿線空障多、橋梁多、路況復雜等困難下,終于抵達了目的地。

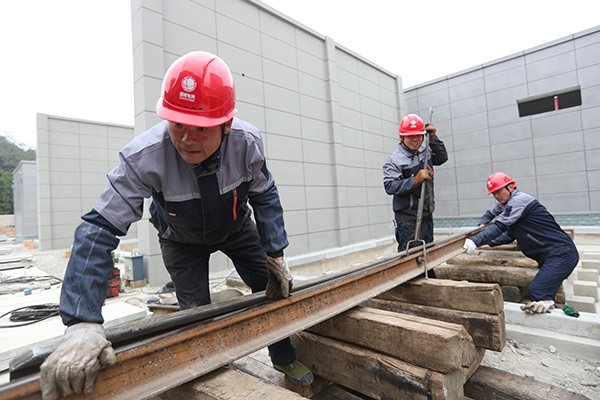

考慮到近期受山東青島疫情影響,國網寧??h供電公司對來自山東菏澤地區的運輸單位人員提前進行了移動軌跡審查備案,并在工地現場開展測溫消毒,為冬季疫情防控做足了充分準備。在各參建單位的周密部署下,經過兩天復雜的步驟和精細的操作,兩臺主變順利卸裝就位,主變就位精準、成品保護及現場環境滿足相關規范要求。
據悉,110千伏益豐變建成后,將會減輕竹口變及黃墩變的供電壓力,滿足浙江寧??h梅橋園區大量企業用戶的負荷增長需求,增強該區域的網架結構,提高供電可靠性和電能質量。并且110千伏益豐變作為2020年寧??h重大在建電網項目“百日攻堅”活動的根據地,充分保持著黨支部的戰斗堡壘作用和黨員的先鋒模范作用,推進了黨建與基建工作的雙向著力、合力合拍,以“黨建+”活動為紐帶,深化協同合作、解決工程問題、營造良好氛圍,提升隊伍凝聚力和戰斗力,實現黨的建設與工程建設雙促進、雙提升,始終把黨員“雙亮雙爭”抓在日常、做在平常、嚴在經常發揮得淋漓盡致。
在工程管理中,以強化計劃管理為著力點,全面完成各項工程建設任務;以加強安全管理為基礎,提升現場安全文明管理;以工程質量管理為關鍵,督促參建施工單位及時補充調配資源,在技術力量支撐、施工力量組織、機械設備配置等各方面做好充分準備;以集約建設,集成創新為指導,切實提升輸變電工程的科技水平的四條主線開展工作。
下階段,110千伏益豐變將正式進入電氣安裝的高峰期,將投入各類專業安裝人員20余名,項目部做了詳細有效的工期計劃,進一步優化施工進度,按需調整人力、機械設備投入,實時把控施工進度,合理安排部署人員作業,確保各項工作緊張有序的進行。國網寧??h供電公司作為屬地化建設管理單位,通過詳細的時間節點計劃,科學創新推動電網建設,貫徹工程全壽命周期管理理念,全面深化標準化建設要求,以安全、優質、高效、節約、環保、和諧為核心,實現寧海電網又快又好發展。
