    為了“革命老區”更加明亮——江西省迎峰度夏工程井釣輸電線路工程施工剪影

    中國電力網發布時間:2023-06-05 16:10:37  作者:葉聯華

      中國電力網(通訊員 葉聯華) “銀線飛兩岸,天塹變通途。”遠處,巍峨鐵塔在陽光下,金光閃爍。眼前,銀弧飛越贛江,在山巒間騰飛。

      6月3日,江西井岡山電廠至釣魚臺風電π入錦源變220千伏線路工程五個子工程成功完成三次送電沖擊試驗,順利投運。江西水電以優質高效的履約能力,展現央企的責任擔當,確保工程比原計劃提前3個月竣工,為當地新能源電力外送架通橋梁,傾心打造出“江水品牌”工程,為江西革命老區吉安迎峰度夏供電保電打下堅實基礎。

      攻堅克難 鉚足干勁推進度

      “工程之難,不僅難在贛江大跨越,電力線路跨越、青賠與施工難度大,物資供應、極端雨雪天氣等都影響著工程推進。”項目生產經理吳敏介紹,井岡山電廠至釣魚臺風電π入錦源變220千伏線路工程是江西省迎峰度夏的重點工程,在贛中大地上,溝壑縱橫、經濟作物眾多、各種特殊跨越繁多,對施工項目部來說是前所未有的挑戰。

      工程建設初期,項目部攻堅克難,克服青賠清障難題、雨季及天氣寒冷等不利因素,組織管理人員輪番上陣、積極對接,尋求地方政府對工程建設的支持。挨家挨戶做農戶工作,爭取村民的理解和支持,為工程建設奠定了良好的基礎。

      為了順利推進工期,項目部從基礎施工階段就加強了現場管控,每周根據現場實際,動態修訂施工進度計劃,細化分解各項任務,有效管控工程進度。各工序根據實際,加強現場施工力量投入、優化施工方案,確保了各項作業合理穿插、緊湊銜接。

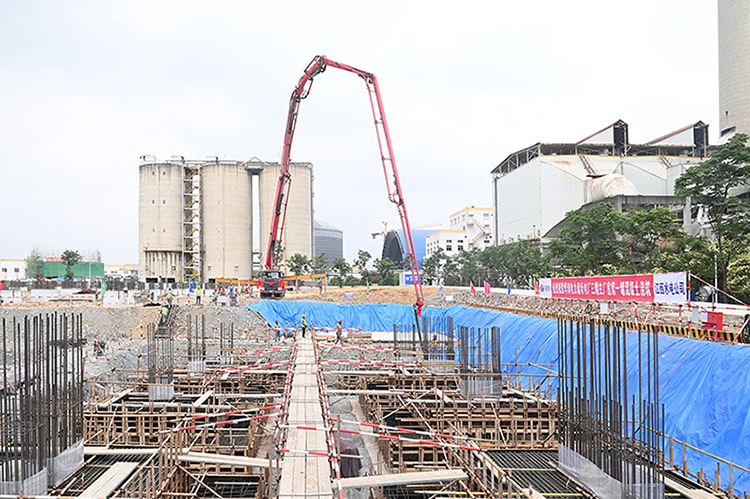

      施工現場,機械、設備“火力全開”,管理人員、技術員、作業人員加強作業面管控,基礎澆筑、組塔吊裝、展放線途中……處處都能看到施工人員忙碌的身影。項目部上下一心、敢于擔當,用實際行動攻堅克難,實現了“1.10”鐵塔轉序、“4.12”放緊線轉序、“5.29”全線貫通等關鍵節點目標,提前3個月實現工程竣工目標,以較同期同標段項目提前5個多月完成主體工作的優秀表現,得到建管單位的高度肯定。

      一跨一案 定位管理解難題

      井釣線項目工程各種特殊跨越作業繁重,涉及跨越贛江1次、220千伏同塔雙回電力線路1次、10千伏電力線10回、國道及省道等公路8次等。特別是高壓電力線路及贛江大跨越,導致施工作業安全風險高、施工任務異常艱巨。

      為此,項目部召開專題研討會,制定了完善的組織保障體系,成立跨越工作領導小組。提前摸排各跨越點情況,確定以“一跨越點一方案”的定位管理解決跨越難點、重點問題。加強與電力線路調度、運行部門及交通綜合執法和航道事務中心等單位協調溝通,并召開專題會、協調會,對跨越重點、難點問題進行研究論證。同時,結合現場環境,優化完善組立塔、放緊線、跨越作業等施工方案,以確保各類跨越工作順利推進。

      項目全線跨越電力線、贛江、公路等多達二十余次,需在不同的管理單位辦理大量的跨越手續,項目部多次組織人員深入現場,研究討論,周密分析,結合現場實際進行多次修訂,才制定好嚴謹詳細的各類跨越施工方案。為確保施工安全,項目部決定10千伏電力線及公路全部采取搭設跨越架,放緊線時全方位部署監視點全程監控施工,確保作業安全及對被跨越電力線、公路的保護。

      特殊繁雜的跨越,作業風險極高,每項施工方案就顯得尤為重要。“特別是跨越220千伏井永線、永吉線同塔雙回輸電線路,安全關系重大,初步方案遞上去,相關專家反復來現場確認。”項目副經理陳人湖說,高壓輸電線的停電及跨越施工,影響到人身財產安全和整個吉安地區及省內的電網調度。經多次與調度、運行單位協調,最終確認停電7天進行跨越作業。項目部及現場管理人員克服雨季施工的種種困難,團結一致,僅用4天的時間,就完成六相導線、兩相地線的放緊線及附件安裝等任務,提前3天恢復被跨電力線路送電,得到調試、運行及業主等多方高度表揚。

      飛越贛江 “牽手”成功立豐碑

      經過一場夏雨的洗禮,贛江上空碧空如洗,藍天白云間,兩岸兩基110余米高的鋼鐵巨人顯得格外雄壯、巍峨。

      現場施工人員告訴筆者,項目工程8號桿塔、9桿塔是兩基跨江塔,每基塔重近150噸,跨越贛江檔距為988米。在組立塔施工中,面對近大噸位高塔組立安全局面復雜、贛江灘地風大等不利施工因素,項目部充分考慮提高工效和降低安全風險等要素,采用流動式起重機、內懸浮抱桿及智能拉力傳感器進行施工,不僅大大降低了施工安全風險,比采用傳統施工方法節約10天時間,提高了工程質量和效率,還節約了施工成本。

      放緊線施工時,項目部為確保大跨越施工安全,單獨設置7號塔到10號塔為獨立放緊線段。經過詳細分析計算,合理選擇施工工器具及機械設備,采用“一牽二”方式,以牽、張機張力展放導、地線作業。由于跨越檔跨度太大,現場采用無人機展放小迪尼瑪繩,通過3次“以小牽大”牽引迪尼瑪繩,利用迪尼瑪繩將牽引繩牽引到位,再牽引導、地線。

      把好班前交底關,現場施工負責人加強在班前會上向全體參加施工人員進行技術交底,讓每個人都明確跨越施工的內容、重要性、安全注意事項及自己所擔負的職責。為保證跨越施工時江面航道安全,項目部與航道部門一起在現場配備巡邏艇及護航人員,在兩岸安排專業測量人員利用全站儀實時觀測導、地線高度,保持牽引繩、導地線與江面10米以上高度,以確保過往船只通航安全。

      5月30日,7號塔至10號塔放線段導、地線全部飛越贛江,隨著檔內最后一相跳線掛線,兩基超110米高塔成功“牽手”。“大家壓力都很大,但更多的是責任感和榮譽感,項目地處贛中,又是省內備受關注的贛江大跨越,我們代表的是江西水電的施工管理水平和品牌形象。”在整個跨越施工過程中,項目部上下都十分重視這次大跨越施工,創新采取多方面的管控措施,用實際行動攻堅克難,全力確保了特殊跨越施工任務提前完美收官。

      項目部全體員工傾注自己的智慧和汗水,架立起清潔能源通道為千家萬戶送去光明。兩岸高高矗立的跨江高塔,成為江西水電在吉安老區建設堅強電網、服務當地經濟發展的有力見證,在贛江兩岸再次樹立豐碑,展現新的風采,彰顯出央企的社會責任擔當。
