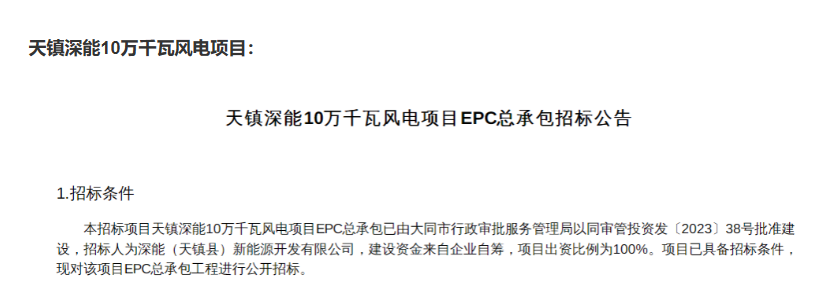

天鎮深能10萬千瓦風電項目:

公告顯示,天鎮深能10萬千瓦風電項目總裝機容量為100MW,主要建設內容為新建220KV升壓站一座,同步配3.3MW/3.3MWh儲能系統,安裝18臺風力發電機組、35kV集電線路配套附屬設施等,項目總投資約51557萬元。
招標范圍:天鎮深能10萬千瓦風電項目的勘察、設計、采購、施工一體化EPC總承包“交鑰匙”工程,包括但不限于:
本項目初步設計,勘察(含詳勘、試樁),升壓站效果圖,施工圖設計及審查,竣工圖編制以及現場相關技術服務費;本項目所有設備、材料采購、運輸(含二次倒運)和現場儲存管理、施工(含施工前期準備)、調試、試運行、消缺、風機成功通過240小時并網商業運行及竣工驗收 ;本項目所有建筑工程(含進場道路、場內臨時施工道路、永久檢修道路施工、植被恢復)施工、消缺、竣工驗收,除本項目升壓站、風機基礎、箱變基礎、集電線路塔基基礎、檢修道路永久征用地費用之外,本項目所有工程施工期涉及的臨時租地費用、地上附著物清賠、土地補償費用及本項目所有永久、臨時土地征用的協調工作。本項目建設期工程保險;具體招標內容詳見招標文件,項目建設以招標文件技術標準和要求為準。

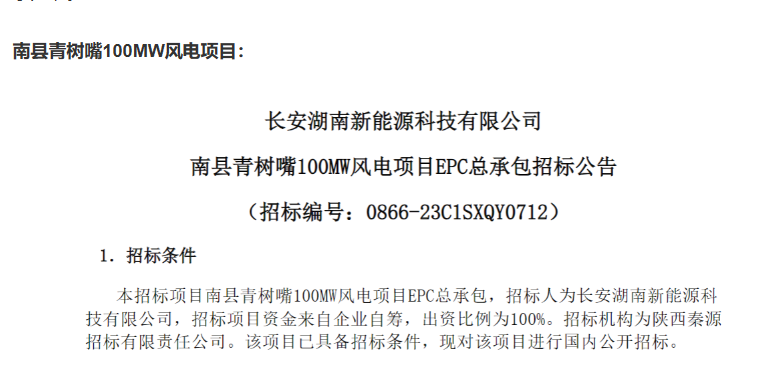

南縣青樹嘴100MW風電項目:

公告顯示,南縣青樹嘴風電場項目總容量100MW,年等效滿負荷利用小時不低于1815小時。安裝16臺單機容量不低于6.25MW的風力發電機組,輪轂高度不低于160m,采用混塔方式,葉輪直徑不低于191m。
招標內容和范圍:本次招標范圍為本工程除風機及塔筒采購外的EPC總承包,項目建設的主材和主要設備采購須納入陜煤集團招投標監管體系,是包含除施工監理、全過程造價咨詢、初步設計外其他全部內容的交鑰匙工程,招標范圍主要包括(但不限于)以下內容:合規性手續辦理:辦理與項目有關的許可文件;本期工程招標內容和范圍包括以下工作:本工程的開工報建、施工準備、本工程創優獲獎專題策劃方案、臨時用地(含青賠、土地復墾及相關保證金、拆遷等費用)、設計、設備采購及監造、土建工程施工、設備安裝及調試、投產報批及相關驗收、P6管理、240h試運行、移交生產及缺陷責任期的全部工作。(詳見招標文件)
計劃工期:合同簽訂后2天內進場開工,2023年9月20日開始道路施工,2023年12月底首批發電機組并網發電,2024年9月風電場全容量并網發電。合計12個月內完成全容量并網。
來源:龍船風電網
