<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 風電 > 項目進展

    華能大石橋高坎184兆瓦風電項目完成總工程量30%

    澎湃新聞發布時間:2023-04-23 10:52:32

      作為我省第一批新增風電建設指標的先行項目,華能大石橋高坎184兆瓦風電項目首批機組在省內新規劃的34個風電項目中率先實現當年建設、當年投產,助力我市綠色能源結構轉型升級。目前該項目完成總工程量的30%。

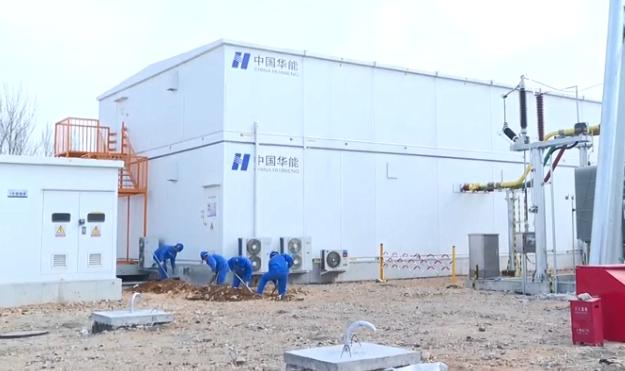

      華能大石橋高坎184兆瓦風電項目于2022年6月30日開工建設,風場風機建設主要位于高坎鎮境內。經前期勘測,該地區地形、海拔高度適宜,為風能資源可利用地區,具備建設大型風電場的外部條件和資源條件。項目規劃容量184兆瓦,建設46臺4兆瓦機組,配套建設1座220千伏升壓變電站。項目總投資11.49億元,預計建成后年發電量為5.6億千瓦時,可滿足39萬戶家庭的年用電需求,與同等規模的燃煤火電機組相比,每年可節約標煤16.9萬噸,減少溫室氣體二氧化碳排放46.7萬噸,節能環保效益顯著。

      在項目建設過程中,建設場地內新建、改擴建道路工程量大,集電線路、場內道路與現有油氣管線、大伙房輸水管線、通訊光纜、高壓線路等均有交集,尤其是坑塘遍布,給施工帶來很大困難。華能營口仙人島熱電有限責任公司風電項目部經理李東說,部分區域地質條件較差,清淤、降水、回填量大,對施工平臺要求較高。他們采取因時因地、靈活機動的施工策略,通過實地勘察、地質棒狀圖分析、降水清淤、分層壓實等有效辦法,取得良好的施工效果。

      華能集團東北分公司緊扣工程質量、進度等各關鍵環節,突破施工中的各種困難,創新項目管理模式,保障項目建設順利推進。2022年12月30日,華能大石橋高坎184兆瓦風電項目首批機組實現并網發電,這也是營口地區首個220千伏并網的風力發電項目。目前,風機進場道路已完成大半,風機基礎澆筑完成17臺,樁基施工完成25臺。(澎湃新聞)

    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
