日前,新疆若羌縣重點建設工程——深能若羌祁曼100MW風電項目按下了施工“加速鍵”,項目施工方全方位組織力量,多個作業面同時開工,開足馬力推進工程進度。
9月6日,記者在施工現場看到,樁機林立,吊臂揮舞,挖掘機正在對風電基礎進行挖掘,工程車、運料車等車輛來回穿梭,施工人員在各自作業面上同時開工,現場機聲轟鳴,一派熱火朝天的景象。
深能若羌祁曼100MW風電項目安全總監劉文軍說:“按照工期要求我們統籌資源搶抓施工黃金期。目前鋼筋進場60噸,鋼筋加工設備、木方、模板已經全部到位。同時,我們時刻繃緊安全生產這根弦,切實將安全生產各項制度落實到位,高質量完成建設任務,確保早建成、早投產、早達效。”
據了解,深能若羌祁曼100MW風電項目位于新、青、甘、藏四省交界的若羌縣祁曼風區,項目總投資6.08億元,項目總裝機容量為10萬千瓦,共布置16臺單機容量為6250千瓦的風電機組。預計項目建成后,每年可為電網提供清潔電能約22.5億度,按照每度電耗標準煤306克計算,投運后每年可節約標準煤約7.65萬噸,每年可減少二氧化碳排放量約20.36萬噸、二氧化硫排放量約40.09噸、氮氧化物排放量約44.85噸。

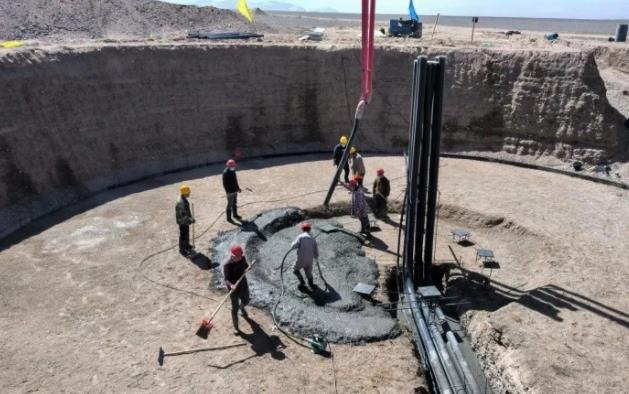

“目前,項目的16個風機基礎已全部開挖,11號基礎正在進行墊層養護,10號、12號基礎準備澆筑墊層,13號基礎正在驗槽;風場檢修道路清表已完成,正在進行道路鋪料;升壓站基礎已開挖,110KV送出線路基礎已開挖完成17基。下一步將進行樁基澆筑和下鋼筋籠作業,力爭年底竣工投產。”深能若羌祁曼100MW風電項目負責人曹宏普說道。
據悉,該項目的建成將給若羌縣增添新的電力來源,具有良好的環境效益、經濟效益和社會效益,對若羌新能源產業發展、實現“雙碳”目標起到積極推動作用。
