<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 風電 > 項目進展

    中國能建廣東院總承包的神泉二海上風電項目完成首臺風機吊裝

    中國能建發布時間:2022-06-08 00:00:00  作者:何潤財,劉鵬,許芊澤

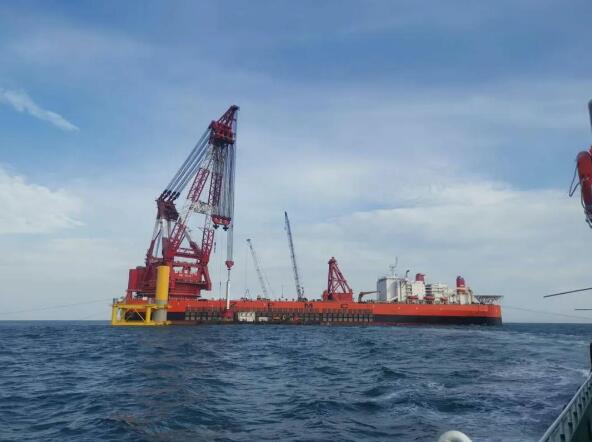

      6348分,隨著7號風機葉片輪轂與機艙在百米高空中精準對接,中國能建廣東院EPC總承包建設的國家電投揭陽神泉二海上風電項目首臺風機順利完成吊裝,同時該項目11兆瓦風機首樁也完成了沉樁作業,為沖刺年底全容量并網打下堅實基礎。

      神泉二項目是我國首批海上風電平價上網發電項目之一,也是十四五時期粵東地區首個核準的海上風電項目。場址位于廣東省揭陽市惠來縣神泉鎮南面海域,水深34-39米,總裝機容量為502兆瓦,擬布置3411兆瓦風力發電機組和168兆瓦風力發電機組,同時配套建設1220千伏海上升壓站。項目建成后,每年可提供清潔電能17.43億千瓦時,與同等規模燃煤電廠相比,每年可節省標煤消耗約52.73萬噸,減少二氧化碳排放140.29萬噸,將大力推動粵東千萬千瓦級海上風電基地建設,助力實現碳達峰碳中和目標。

      作為我國首個開工建設的單機容量在10兆瓦級以上的海上風電項目,神泉二項目在單樁沉樁和風機吊裝工序方面均進行了創新優化,為我國大機型海上風電建設積累經驗。

      在項目策劃階段,廣東院設計團隊便在深入分析不同機位單樁基礎經濟指標的基礎上,運用大量優化設計手段,充分證實了11兆瓦大容量單樁基礎在35米以上水深的臺風高發海域應用的可行性,且工程量控制在合理范圍內,為后續海上風電項目建設形成了良好的示范效應。針對項目單樁基礎大且重的情況,廣東院總承包項目部對單樁沉樁和風機吊裝工序進行了充分的模擬論證,對施工器具進行創新改造,對吊裝方案反復論證評估,確保了首樁沉樁工作的順利開展。同時,項目還在廣東省首次采用66千伏集電海纜方案,與傳統35千伏集電海纜方案相比,用量減少約30%,電量損耗減少約60%,既降低建設成本,提高施工效率,也將增加風電場運行的經濟效益。

    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0

    相關閱讀

    無相關信息
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
