    廣西貴港風電項目完成首回路風機吊裝施工

    中國基建報發布時間:2022-05-27 11:51:52  作者:高元博

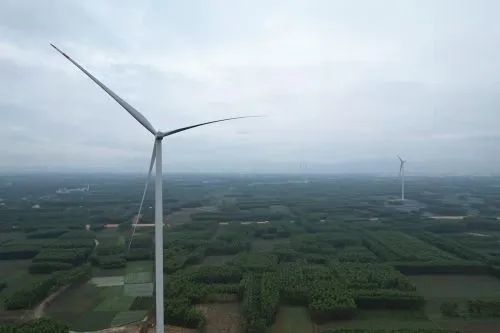

      近日,隨著Y6風機風輪與機艙最后一顆對接螺母完成緊固,廣西貴港風電項目完成首回路風機吊裝施工,為實現“6·30”首回路并網發電奠定了良好的基礎。

      廣西貴港風電項目總裝機容量為60兆瓦,分為A、B、C三個回路,共18臺風機,其中單機容量3.6兆瓦的風機2臺,3.3MW的風機 16臺,風機輪轂中心高度140米,葉輪直徑164米,機艙重量為116噸,共6節塔筒,單節塔筒最大重量為109噸。

      工程開工建設以來,項目部員工齊心協力,克服征地困難、多雨多風等重重困難,一手抓疫情防控,一手抓施工生產,先后完成了風機基礎開挖、基礎澆筑風機吊裝、升壓站及集電線路等施工任務。為保證吊裝進度不受影響,確保項目“6·30”首回路并網發電,項目部多方協調、科學規劃、精細指揮,確保吊裝安全始終處于可控、在控、能控狀態。

      首回路風機吊裝完成,為項目早日實現投產發電奠定了堅實的基礎。下一步項目部將再接再厲,在嚴保安全、質量的前提下,科學合理地組織設備和人力投入,利用停風、停雨間歇搶抓工期,加強施工管理力度,進一步加快項目各單位工程的施工進度,確保早日實現并網投產。(高元博)
