    青銅峽水電站3號機B級檢修工作拉開序幕

    中國電力網發布時間:2022-10-18 13:28:26  作者:丁國云

      10月13日,黃河公司青銅峽水電站3號機組B級檢修正式拉開序幕,計劃工期55天,控制工期50天。

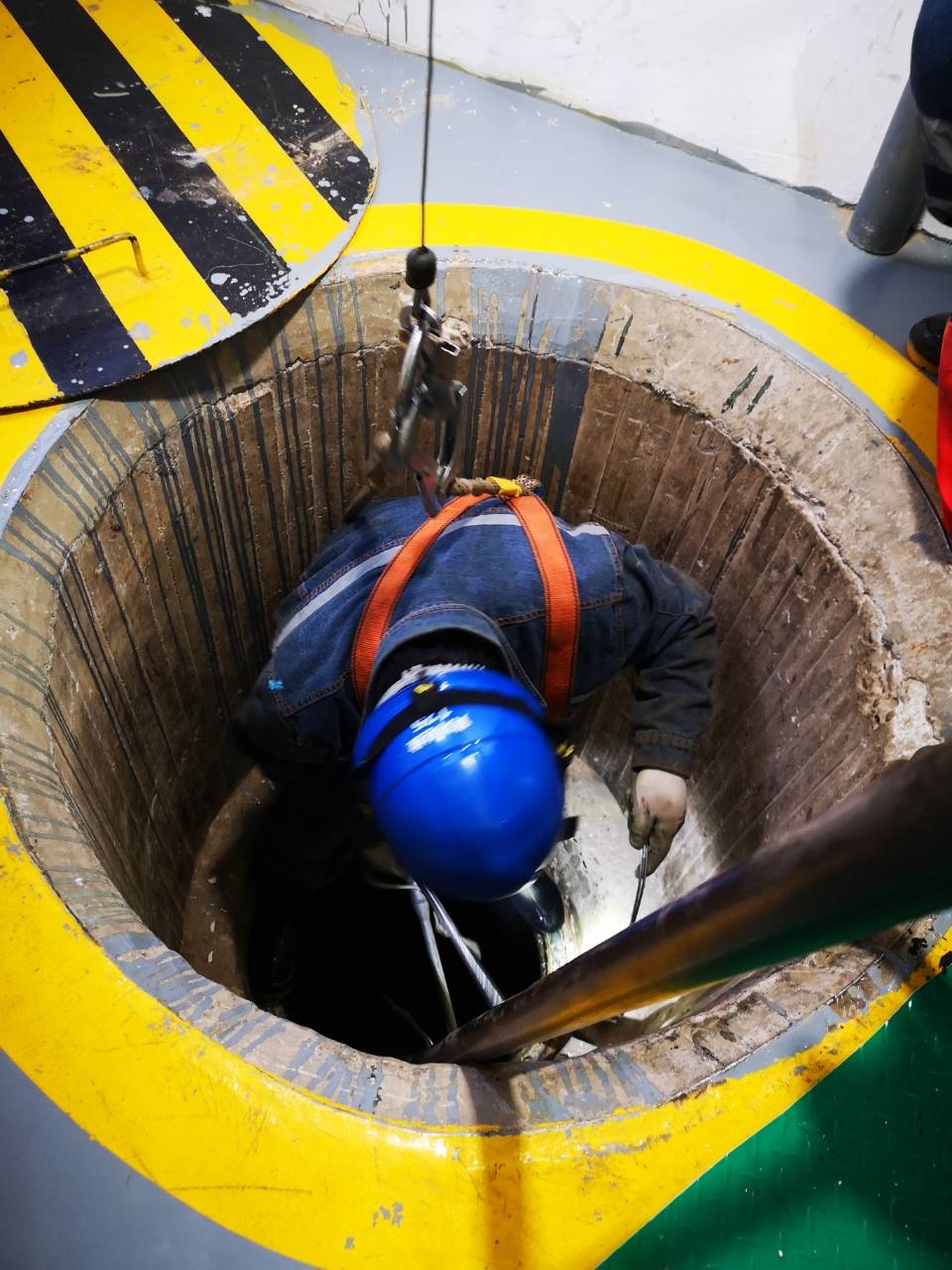

    青銅峽水電站3號機蝸殼人孔門開啟檢查處理

      電力檢修公司青銅峽事業部提前準備,周密組織,成立了青銅峽水電站3號機B級檢修項目部組織機構,下設安全監督體系和質量保證體系,明確人員分工,合理安排工期計劃,精細組織管理,做到人員到位、工器具到位、組織協調到位;制定細致可行的檢修進度計劃,編制青銅峽水電站3號機B修四措兩案及重要施工項目的檢修施工方案。


    青銅峽水電站3號機變壓器吊芯后檢查處理

      按照機組檢修管理和檢修質量方面的相關要求,對三個專業班組分別作了動員和安全技術交底,以標準化管理為基礎,狠抓質量管控措施,嚴格執行檢修檢修文件包,對所有完工項目實行三級質量驗收,做好每個檢修項目的測試、驗收工作,做到“應修必修、修必修好”,確保檢修質量優質高效。 (丁國云)
