    潘集電廠二期66萬4號機除氧器吊裝就位

    中國電力網發布時間:2024-09-29 15:16:21  作者:楊勇

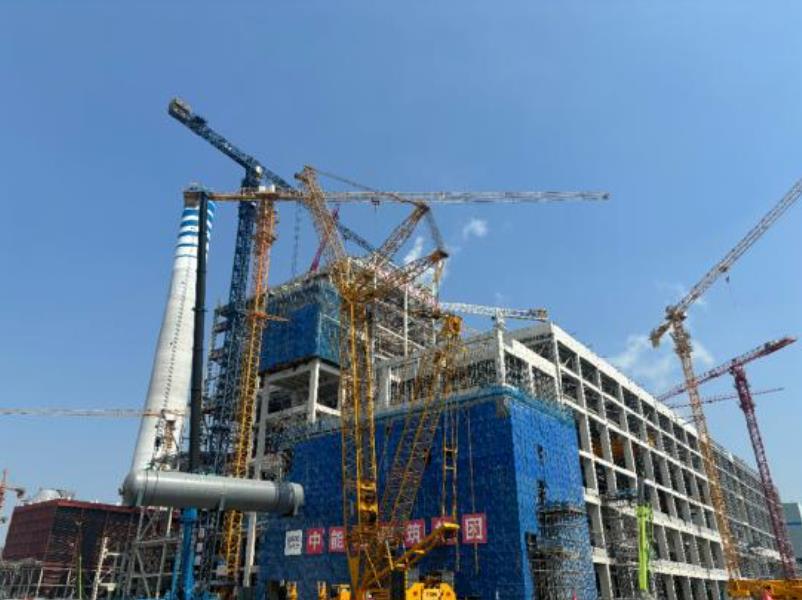

      中國電力網訊(通訊員楊勇)9月25日,由中能建建筑集團有限公司承建的潘集電廠二期2×660兆瓦超超臨界燃煤機組工程項目4號機除氧器成功吊裝就位,標志著項目進入施工高峰期。

      本次吊裝的除氧器,長22.6米,總重90噸,采用450噸履帶吊和400噸汽車吊雙機抬吊的方式吊裝,經過2小時就位至除氧間32.5米層。為確保除氧器吊裝工作順利完成,項目部通過科學謀劃,嫻熟運用“四力工作法”,從人員組織、機械調度、配合協調等多方面入手,多次對除氧器吊裝專項施工方案進行評審,開展全方位、多角度的安全隱患排查工作,針對施工和管理人員進行詳細的安全、技術交底,確保吊裝前準備工作充分無遺漏。在吊裝過程中,項目始終牢記沒有安全這個“1”,其他要素都是“0”的安全觀,通過設立作業警戒區域,安全部、機械化科全程監督旁站,現場指揮人員信號準確,與操作人員協調一致、配合默契。從除氧器起吊、提升、轉向、就位整個吊裝過程安全、平穩、有序的進行。

      此次除氧器順利吊裝,充分體現項目部執行力和凝聚力。項目表示在后續工作中,深入踐行“四大轉型”以及“創新、綠色、數智、融合”核心發展理念,持續嚴抓安全、質量、進度管理,助力項目打造國內電力新標桿。




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0

    相關閱讀

    無相關信息
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
