7月13日,作為目前國內最高的山東能源電力集團靈臺電廠鋼結構間冷塔雙塔同時封頂尚屬國內首次,標志著隴東至山東特高壓直流輸電工程配套擴容升級山東能源靈臺2×1000兆瓦調峰煤電項目實現了又一個關鍵里程碑。

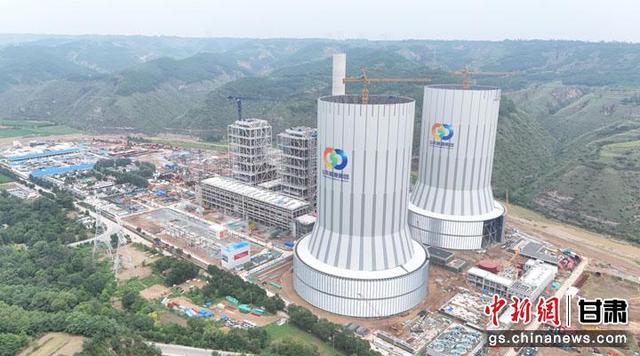

7月13日,靈臺電廠兩座間冷塔齊封金頂。
靈臺電廠作為隴東至山東特高壓直流輸電工程重要的調峰電源項目,間冷塔的封頂,是電廠建設過程中的一個重大進展。它的封頂,將極大地促進項目整體建設進程,助力隴東至山東特高壓輸電工程。
2022年9月開工的靈臺電廠項目,在實施了全廠地基處理、間冷塔環基施工后,于2023年9月8日,由江蘇雙良節能系統股份有限公司承建,開始對間冷塔實施鋼結構吊裝,截至2024年7月13日,歷時303天完成封頂。
兩座鋼塔整體塔結構采用“下部錐體+展寬平臺+圓柱塔體+加強環”四部分組成,其中下部錐體分6層,高度70.7m,底部直徑133.5m,上部圓柱塔體分12層,直徑93.5m,塔體高195m,目前為國內最高鋼塔。

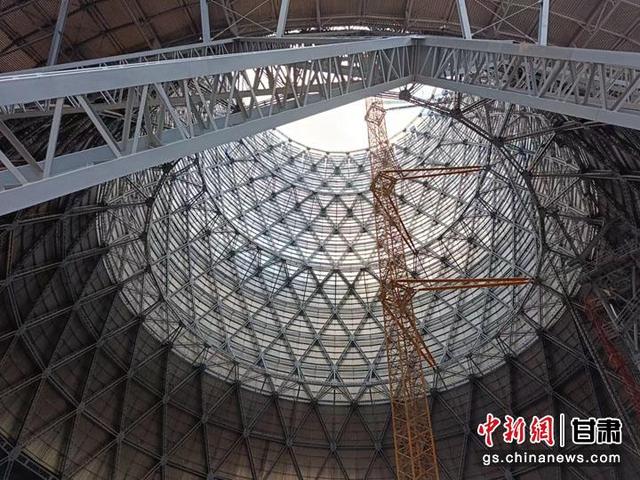

圖為間冷塔內部仰拍。
靈臺電廠總工程師李國峰說,作為投資方,我們首先選擇優良的施工隊伍,督促施工單位建立健全項目部人員組織機構,并加強施工工序有效銜接,超前完成鋼結構原材料的采購,高效組織人員進行現場組裝和吊裝施工。
“我們始終踐行綠色建造理念,以科技創新為引領,先后完成了智慧電廠方案設計,20%機組深度調峰設計,采用‘四大兩小’磨煤機和VDS永磁驅動技術,采用‘超級電容+電池’新型儲能聯合調頻技術,純水電解制氫技術,數字化煤場及全自動采制化機器人等先進技術,助力靈臺電廠建設項目實現高質量發展和創建國家優質工程金獎目標。”靈臺電廠黨總支書記、總經理劉強說。
靈臺電廠是山東能源電力集團第二個百萬千瓦級大型火力發電項目,聚焦“安全穩定、靈活高效、綠色低碳、智能和諧”的智慧電廠建設目標,下一步,靈臺電廠將圍繞化學制水、鍋爐水壓試驗、廠用電受電三個里程碑節點目標,同步推進工程建設和生產準備工作,為靈臺電廠順利投產發電拉滿工程“進度條”,賦能地方經濟高質量發展。靈臺電廠投產后,年發電量約100億千瓦時,消納煤炭約439萬噸,產值達30億元。 (魏建軍 王富強)
評論
