  • 江西贛能股份有限公司豐城電廠三期擴建工程#7鍋爐大板梁吊裝就位

    發布時間: 2020-08-11 16:51:47   來源:中國電力網  作者:吳華亮

      中國電力網訊  2020年8月10日13:28,隨著現場吊裝總指揮員一聲哨響,江西贛能股份有限公司豐城電廠三期擴建工程#7鍋爐大板梁開始吊裝,標志著該工程#7鍋爐鋼結構主體安裝基本完成,并順利進入鍋爐受熱面安裝階段。

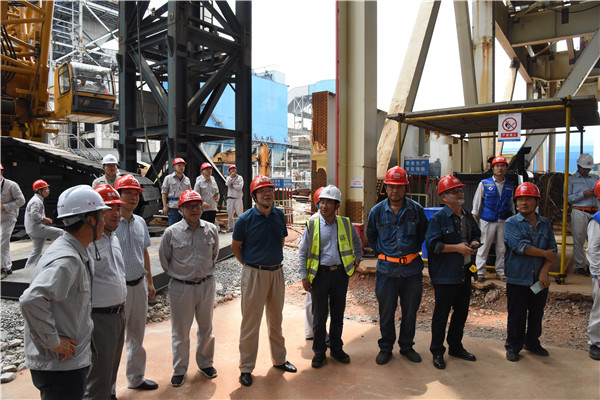

      江西省投資集團有限公司黨委書記、董事長揭小健、總經理助理、黨辦主任胡若蘭、江西贛能股份有限公司董事長、黨委書記陳萬波、總經理葉榮、江西贛能股份有限公司豐城二期、三期發電廠領導班子全體成員以及建設單位、監理單位、總承包單位和施工單位的有關領導和同志共同見證了這一歷史時刻。

      豐城電廠三期擴建工程共有四件大板梁,編號分別為BL-1、BL-2、BL-3、BL-4。其中BL-1板梁分為左右兩件,其他三件板梁為上下疊梁設計形式。大板梁支撐標高132.13米,頂面最高標高140.16米,最大長度為33.24米,最重的大梁為144.1噸。此次吊裝的BL-2下大板梁,其規格為33240×1700×4000立方米、單重143.3噸,采用1250t履帶吊和140t建筑塔吊雙機抬吊就位。

      為確保大板梁順利吊裝,建設單位統籌各參建單位加班加點,克服重重困難,提前策劃、縝密部署,對吊裝方案從吊裝機械選型、運輸路線選擇、地基承載、負荷計算等方面通盤考慮,經過反復研討、精心計算、仔細推演,確定了最佳施工方案。

      吊裝前,建設單位統籌各參建單位編制《#7鍋爐大板梁吊裝準吊條件檢查確認表》,對吊裝前作業條件、準備條件和安全控制措施進行了細致檢查并簽字確認,并對參與吊裝的所有人員進行了詳細的安全技術交底。吊裝過程中,指揮人員信號準確、步驟清晰,操作人員協調一致、配合默契,各級管理人全過程旁站、監督,確保了大板梁吊裝的順利完成。

      吊裝過程中,建設單位統籌各參建單位有關專業人員進行了全過程到場監督,嚴格控制板梁的水平度和鋼絲繩垂直度,從地面起吊、轉向、變幅、調整就位四個階段,以慢求穩。下午15:00左右,吊裝現場突降暴雨并伴隨大風天氣,給高空吊裝作業帶來了較大風險,但現場施工人員沒有慌亂,嚴格按照應急預案暫緩吊裝,待暴風雨強度下降至適合作業的水平后,再逐漸恢復作業,及時規避了設備風險,保證了高空作業人員的安全。

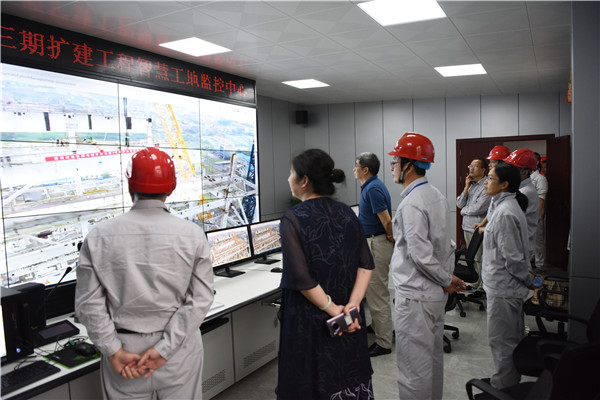

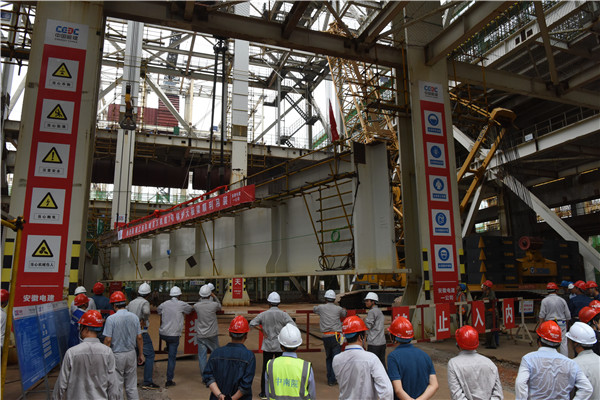

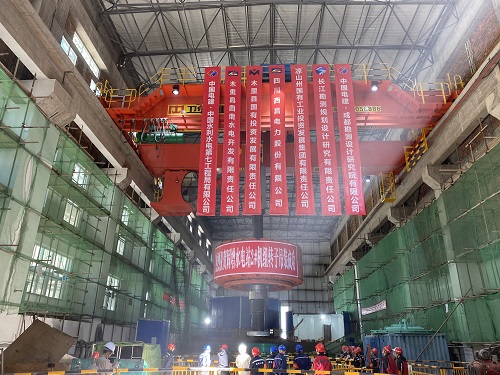

      17:58,隨著BL-2大板梁在現場指揮人員正確指揮下緩緩就位,豐城電廠三期擴建工程#7鍋爐技術含量最高、難度最大、協調指揮最復雜的鍋爐大板梁吊裝環節順利完成。在此過程中,建設單位通過智慧工地系統和無人機監控了大板梁吊裝全過程,為工程質量及平安施工上了一道“雙保險”——這是豐城電廠三期擴建工程#7鍋爐的重要節點,也為下階段鋼架整體驗收和受熱面吊裝創造了有利條件。

          關鍵詞: 贛能豐電
    評論
    用戶名:匿名發表
    密碼:
    驗證碼:
    最新評論0
    相關新聞:
    無相關信息

    主辦單位:中國電力發展促進會
    網站運營:北京中電創智科技有限公司  國網信通億力科技有限責任公司
    服務熱線:400-007-1585      在線投稿
    《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號 京ICP備14013100號

    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
