    南京2024年首個110千伏線路迎峰度夏基建工程投運

    中國江蘇網發布時間:2024-06-17 11:23:16

      6月15日下午,隨著現場線路沖擊及負荷轉切完成,由國網江蘇省電力有限公司南京供電分公司建設、中鐵十四局施工的南京五百戶-悅民110千伏線路工程順利投運。該工程是今年南京電網首個投運的110千伏線路迎峰度夏基建工程。

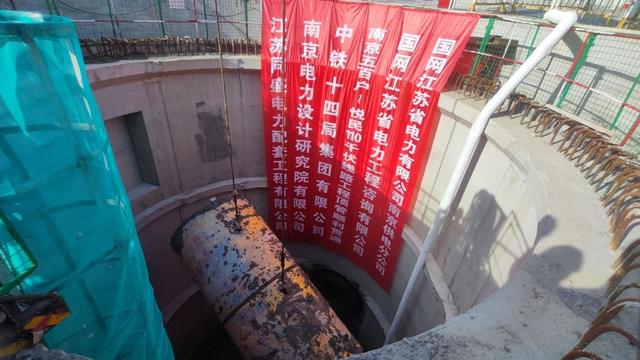

    4月18日,工程首個頂管隧道貫通。

      該工程位于南京市江寧區,線路從五百戶變電站出,起于智匯路與啟迪大街交叉口西側,沿啟迪大街由南向北至東麒路,于啟迪大街與東麒路交叉口由東向西至悅民變電站,全長2.4公里,其中下穿南灣營街與啟迪大街段長306米,采用頂管施工,其余地段均采用明挖排管方式。全線共計穿越48條市政管線,道路交通密集,管網繁多,其中包含燃氣管道、雨污水管道、電力電纜井、電力拖拉管通道、綜合通訊井等,產權單位多、施工難度大。

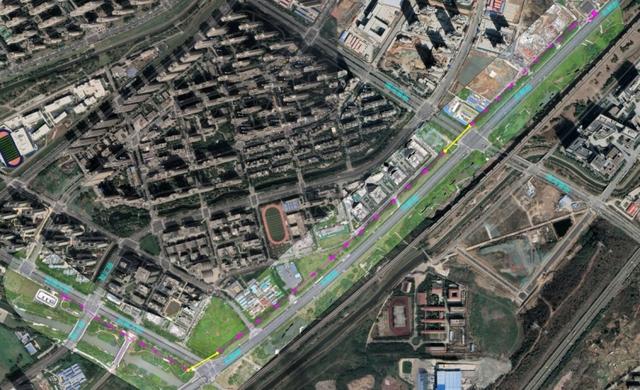

    工程示意圖

      中鐵十四局項目負責人付款峰介紹,工程于2023年12月15日開工,須確保今年6月實現完工。面對時間緊、任務重、周邊環境復雜等難點,項目加強施工籌劃,高效組織管理,提前探明地下管線分布情況,同步打開頂管隧道、明挖隧道等多個作業面,先后克服交通導改、復雜地下管線遷改、與其他管路交叉施工、穿越復雜地下環境等難題,確保工程安全高效如期建成。

      據了解,南京五百戶-悅民110千伏線路工程的順利實施,實現220千伏光華變電站-仙鶴變電站110千伏部分的互聯,為后續仙鶴變部分負荷轉移至光華變打下堅實基礎,將為仙林大學城、徐莊軟件園、馬群及麒麟門地區有序用電提供保障,對優化主干電網結構、促進城市區域空間布局以及提升城市風貌亦具有重要意義。

    建設者在現場共同見證正式投運


    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
