    220千伏大瑤變電站月底投產,瀏陽南部供電能力再提升

    瀟湘晨報發布時間:2024-06-07 09:33:50

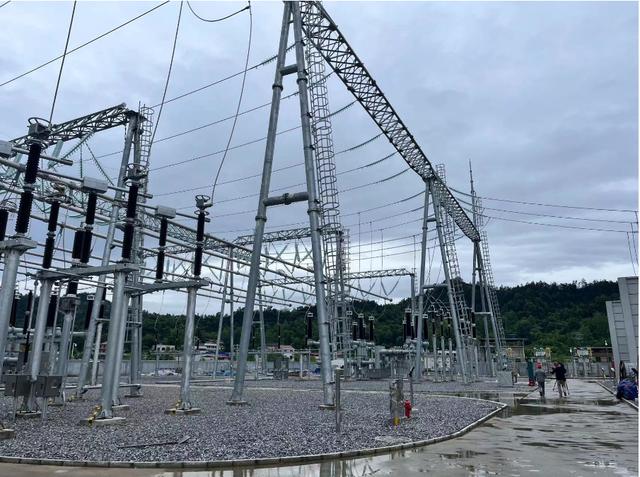

      6月4日,在湖南瀏陽220千伏大瑤變電站,電氣設備已全部安裝完畢,工作人員正在進行最后的調試驗收。作為湖南電網23個迎峰度夏重點項目之一,大瑤220千伏輸變電工程歷經18個月的緊張施工,即將在6月30日正式投產送電。

      該工程新建220千伏變電站1座,220千伏線路兩條,110千伏線路兩條;變電站新上240兆伏安主變1臺;220千伏線路工程新建桿塔179基,架空線路60公里;110千伏線路工程新建桿塔26基,架空線路5公里。據國網長沙供電公司項目中心副主任張奇林介紹,大瑤220千伏輸變電工程高風險作業眾多,線路跨越杭長高速公路2次,瀏洪高速公路7次。

      為此,國網長沙供電公司多次組織多部門對施工方案進行專家論證,跨越施工時采取現場三個項目部同進同出的把關方式,確保作業安全。項目建設方面,積極推廣應用機械化施工,基礎開挖階段采用電建鉆機替代傳統的人工開挖方式,組塔階段采用履帶式或輪胎式起重機替代抱桿組塔方式,大幅減少了高風險作業比率和高空作業人員的數量,降低安全風險的同時大大提高了作業效率。在大瑤110千伏線路工程P4組塔現場,記者了解到,傳統抱桿組立桿塔需6天,吊車組塔僅2天就可以完成。

      大瑤220千伏輸變電工程送電后將為瀏陽南部片區新增一個可靠的電源支撐點,減輕220千伏淮川變電站的供帶壓力,緩解110千伏大瑤、金剛、澄潭江變電站的重載狀態。220千伏大瑤變電站的供電區域將輻射到大瑤鎮、金剛鎮、荷花街道等,為地方經濟發展發揮積極推動作用,特別是為瀏陽南部片區的花炮產業發展提供更穩定堅強的電力保障。

      據悉,國網長沙供電公司今年建管7個迎峰度夏項目,目前已完成220千伏天頂變原址重建工程。6月30日前將陸續完成220千伏大瑤輸變電工程等4項,7月15日前完成剩余2項重點工程,屆時瀏陽地區、湘江新區的電網將進一步加強,確保迎峰度夏期間的居民生活和工業生產用電需求。(瀟湘晨報)




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:

    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
