<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 電網 > 電網建設

    隴東-山東±800千伏特高壓直流輸電工程慶陽換流站項目復工復產

    掌中慶陽發布時間:2024-02-26 10:33:38

      濃濃的年味尚未散去,而隴東-山東±800千伏特高壓直流輸電工程慶陽換流站項目已完成各項前期準備工作,全面復工復產,開足馬力搶進度,力爭實現2024年度“開門紅”。

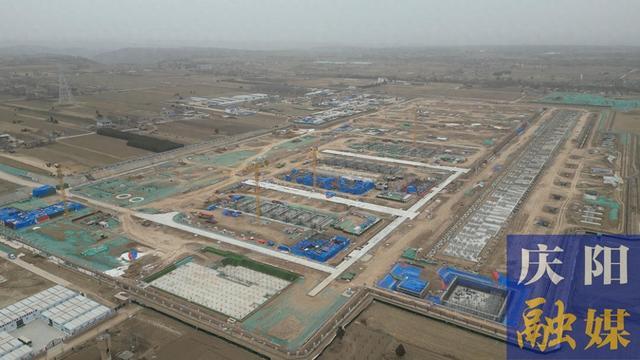

    位于西峰區什社鄉什豐村的隴東—山東±800千伏特高壓直流輸電工程慶陽換流站建設現場

      2月19號,在隴東-山東±800千伏特高壓直流輸電工程慶陽換流站項目施工現場,記者看到挖掘機、裝載機等大型機械正在對部分設備基礎周圍進行灰土回填,各工段的工人已全部到崗并展開工作。

      隴東-山東±800千伏特高壓直流輸電工程慶陽換流站項目工人陳福樂告訴記者:“從正月初九開始我們就在為開工做準備,目前正在進行的是750KVGIS預埋件前期準備工作,開展清理現場、搬運預埋件、分類以及標記等工作”。

    位于西峰區什社鄉什豐村的隴東—山東±800千伏特高壓直流輸電工程慶陽換流站項目GIS作業面

      按照國網特高壓公司和省電力公司的統一安排,在國網慶陽供電公司的配合下,隴東-山東±800千伏特高壓直流輸電工程慶陽換流站項目緊緊圍繞標準化復工五項基本條件和“七步法”開復工要求,第一時間召開復工復產組織動員會,對工人進行入場安全知識培訓及考試,確保復工復產工作安全順利推進。

      “2月16日,管理人員和第一批施工人員進場,目前現場總人數450人。”隴東-山東±800千伏特高壓直流輸電工程慶陽換流站項目部副經理馬云龍介紹說:“目前已完成所有的標準化復工相關工作,已經簽署復工令,具備復工條件,現在已經開始復工的各項各項工作。”

    隴東—山東±800千伏特高壓直流輸電工程慶陽換流站項目工人進行復工準入考試

      隴東-山東±800千伏特高壓直流輸電工程慶陽換流站項目自2023年6月開工以來,在50天的有效施工期內,項目部通過實施“月計劃、周平衡、日控制”,切實做到“早策劃、早安排,勤檢查、勤協調”,同時還提前落實圖紙、設備材料、施工方案等措施,全力保障項目能夠按期保質完成。

      馬云龍說:“該工程總投資70億元,目前完成了土建建設的15%左右。目前正在進行主控樓、雙極低端的防火墻結構施工,包括事故油池、GIS及道路施工等,各作業面正在有序的按照復工復工計劃有序的開展。”(作者:馮喜斌 朱鵬飛)


    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
