<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 電網 > 電網建設

    西藏500千伏瀾波線工程投運

    國家電網報發布時間:2023-08-24 16:02:35  作者:曹清山 代濤濤 袁煒雄

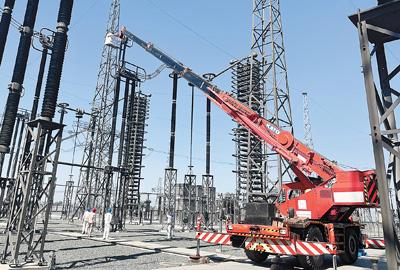

      8月17日18時30分,西藏500千伏瀾波線工程結束試運行,正式投運。至此,西藏東部電網由500千伏長鏈式結構轉變為環網結構,昌都、藏中電網孤網運行風險進一步降低,西藏度冬電力保供和川藏鐵路施工供電保障能力進一步提升。

      為確保工程按期投運,國家電網有限公司西南分部提前一個月制訂組織保障方案,成立投運工作專班,并實施周例會制度,組織調度、基建、運維等相關單位召開5次投產協調會,協調解決問題40余項,較原計劃提前一個半月完成投運任務。該分部依托“2+3+2”工程組織保障體系,組織專家組召開投產方案評審會,反復論證充電路徑及電網風險;在高溫大負荷及大運會保電期間,對500千伏波林Ⅱ線、波密變電站母線同停配合瀾波線新建間隔接入工作實施提級安全管控,確保風險可控、能控、在控。

      據介紹,本次投運涉及7大項、8小項調試項目和160余項倒閘操作。國網西南分部嚴格落實早晚例會制度,實現500千伏瀾波線工程零缺陷、零失誤一次性投運成功。(曹清山 代濤濤 袁煒雄)




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
