    提前34天!杭州220kv協同變電纜土建工程頂管隧道全線貫通

    水電五局發布時間:2023-07-05 10:51:34  作者:劉成嬌

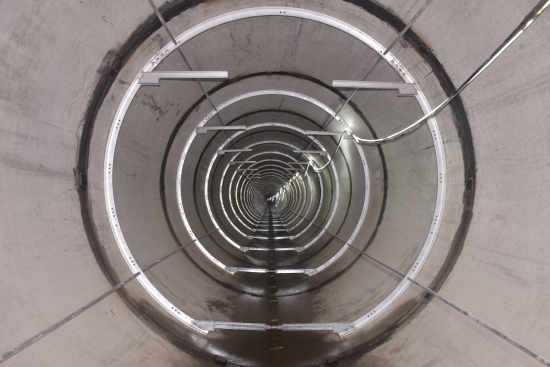

      7月3日,歷經142個晝夜的奮戰,由水電五局承建的杭州220kv協同變電纜土建工程頂管隧道全線順利貫通,標志著該工程最關鍵的工序成功完成,將進入全新的機電設備安裝階段。

      杭州220kv協同變電纜土建工程位于杭州市濱江區,工程電力隧道頂管管道長4451米,明挖隧道長184米,電力工作井12座,共計11段,頂管埋深14.5到16米,采用DN3500鋼筋混凝土Ⅲ級管,合同工期18個月。施工區主要穿越河道、道路、房屋、小區、地鐵、市政管網、220kv,110kv,10kv高壓線等重要設施。作為杭州市重點實施項目、惠及民生的重要工程,項目建成后將極大緩解杭州濱江區東北部的供電壓力,提升亞運城市電網保障體系。

      自項目開工以來,水電五局協同變項目建設者精心組織、科學策劃,在施工過程中,相繼克服了征地拆遷、地下管線遷改,疫情影響、施工場地狹小,高壓電力線保護、地鐵保護、現場安全文明施工高要求、頂管施工噪聲污染嚴重等諸多困難,組織專家論證不斷優化施工方案,抓好“人、機、料、法、環”,強化項目各級人員技術交底、安全教育培訓;保證施工安全,并利用春節、夜間、非雨天等施工作業窗口期,搶抓頂管施工。充分發揮了項目黨員、青年在工程建設中的積極作用,帶頭走訪慰問周圍居民“面對面”解決施工擾民問題,通過技術措施保證了地鐵、高壓線等重要設施均在控制范圍內,最終提前34天順利完成頂管隧道全線貫通目標。(作者:劉成嬌攝影:張擎宇)




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
