<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 當前位置: 首頁 > 電網 > 電網建設

    集寧熱電廠二期500千伏送出工程首個區段架線完畢

    中國電力網發布時間:2022-09-14 10:23:24  作者:韓志

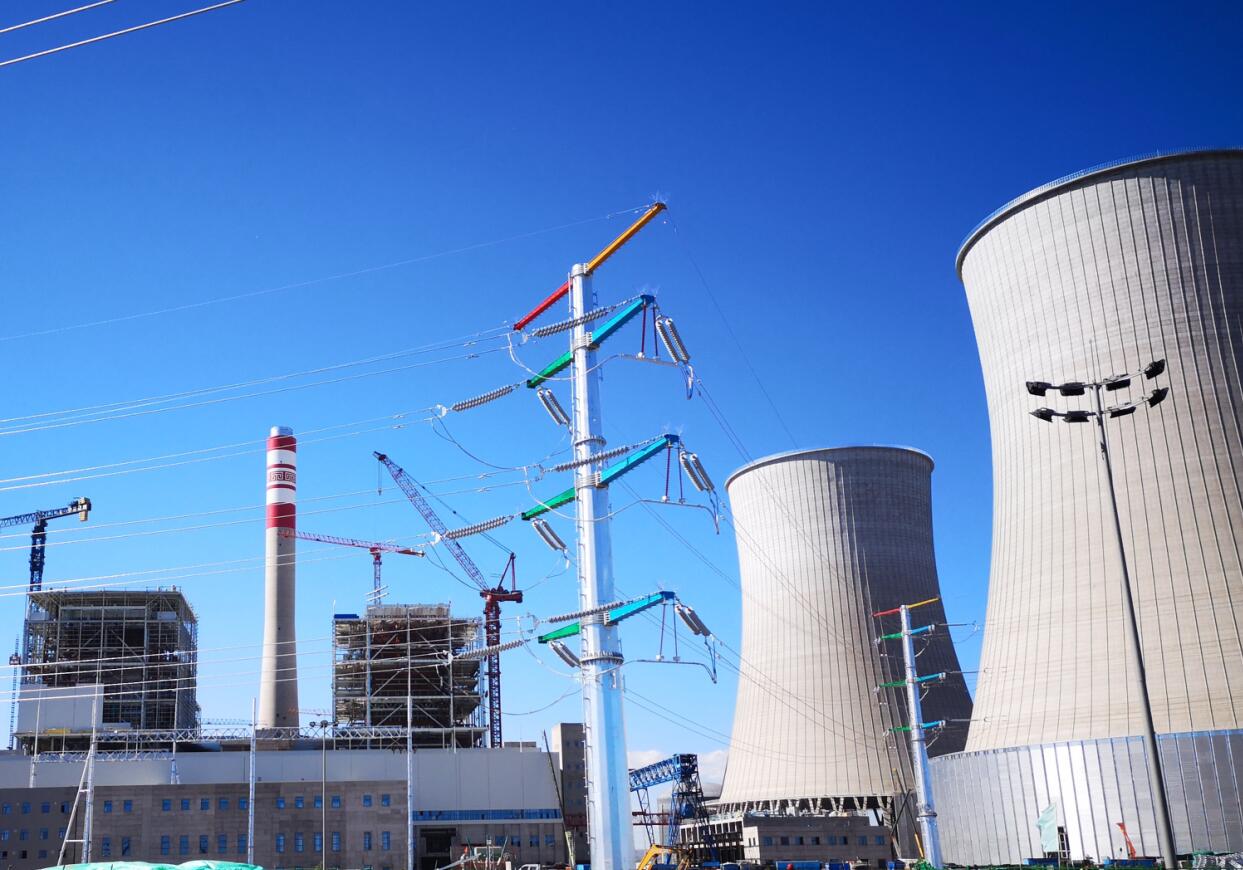

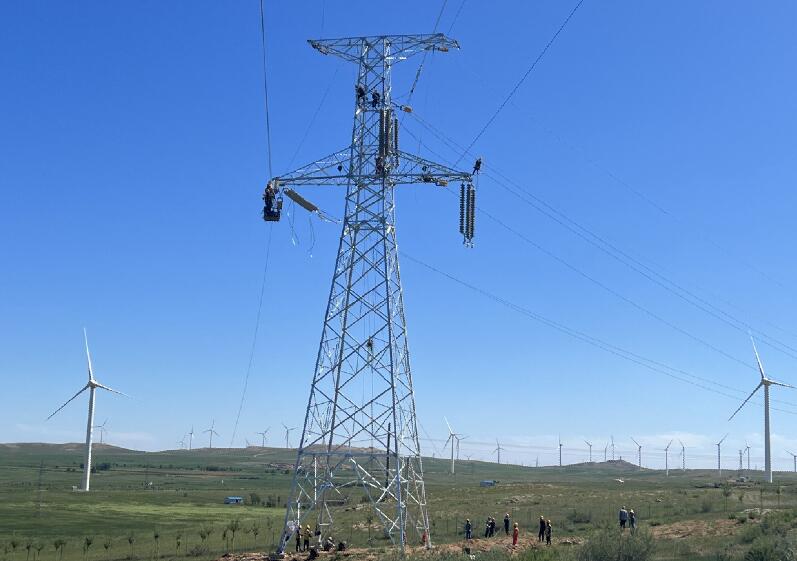

      中國電力網訊  9月12日上午11時38分,隨著N103-N117施工現場張力放線設備的轟鳴聲緩緩落下,由內蒙古能源集團送變電公司承建的烏蘭察布集寧熱電廠二期擴建配套500千伏送出工程首個區段完成放線施工。期間,成功跨越110千伏轉黃線、35千伏慶云所變分支線路。

      該線路途經內蒙古烏蘭察布市集寧區、察哈爾右翼前旗,起于集寧熱電廠二期擴建配套500千伏出線架構,止于慶云500千伏變電站,全長50.136公里,共有鐵塔121基,同塔雙回路架設。工程于7月29日開工,計劃2022年10月31日竣工,工期僅有95天。其中首個區段長度5.99千米,有3基轉角塔、12基直線塔。

      面對工期緊、任務重的嚴峻形勢,該公司所屬送電第一工程處調派精兵強將、配足設備工器具組成最強施工陣容,錨定工期目標堅決打贏這場攻堅戰。自開工以來,項目部積極克服青賠阻力大、巖石坑水坑施工難度大、山區交通運輸困難、交叉跨越復雜、放線區段多及疫情和雨季影響,科學倒排工期,加大施工組織及青賠協調力度,對施工中的安全、質量實行全方位管理,全力推進工期進度。截至目前,基礎澆筑完成118基、鐵塔組立完成53基、架線完成5.99公里。

      下一步,項目部將全面執行輸變電工程安全制度,實現安全設施標準化、現場布置標準化、作業行為規范化和環境影響最小化,加強施工過程質量控制,向業主交付滿意工程。同時,該工程的快速建設全面滿足了烏蘭察布集寧熱電廠二期擴建 2×660MW 電源項目送出需求,為當地社會經濟發展貢獻了“蒙送力量”。(韓志)

    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
