  • 當前位置: 首頁 > 電網 > 電網建設

    烏審旗至甘迪爾500千伏線路工程(I標段)基礎澆筑全部完成

    中國電力網發布時間:2022-06-09 14:27:00  作者:韓志

      中國電力網訊  6月8日,隨著2N112號基礎的順利澆筑,標志著由內蒙古能源集團送變電公司承建的烏審旗變至甘迪爾(紅慶河)變I、II回500千伏送電線路工程(I標段)基礎澆筑施工全部完成。

      該標段全長104.932公里,共有鐵塔248基。其中,I回線路長度52.679公里、鐵塔123基,II回線路長度52.253公里、鐵塔125基。全線混凝土方量8903.54立方米。工程計劃于2022年7月25日竣工。

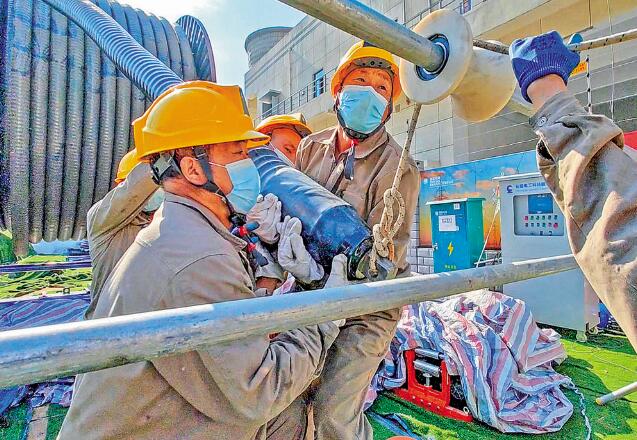

      該工程是爭創中國電力建設魯班獎的核心工程。自2021年3月11日首基試點澆筑以來,該公司所屬送電第一工程處精心組織,科學管理,項目部率全體施工人員積極克服沙漠地形材料運輸難、地下水位淺、青賠阻力大及砂巖地質施工難度大等困難,采取特殊措施確保施工質量和工期進度。針對部分地段砂巖地質,180基灌注樁基礎采用旋挖鉆機進行施工。沙漠地形商砼車無法到達施工現場,全部采用小型罐車二次倒運。在基礎施工中,嚴格執行規程規范、工藝標準,保質保量完成基礎工程,為后續提早完成組塔施工、有序推進架線施工打下堅實基礎。

      目前,鐵塔組立完成236基,架線完成76.66公里。下一步,項目部將全力以赴加快施工進度,繼續將安全質量放在首位,發揚“蒙送鐵軍”精神,如期順利完成施工任務。(韓志)

    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
