“江門站同期合上500千伏五江甲線5043開關。”3月17日,隨著廣東電網公司江門供電局地調向南網總調復令500千伏五江甲乙線綜合改造啟動方案最后一步執行完畢,標志著500千伏五江甲乙線增容改造工程投運。該工程是落實廣東省委、省政府要求,全力保障廣東電力供應的重點項目之一,是提升粵西電力送出,增強粵港澳大灣區供電能力的關鍵工程。工程投運后從粵西地區輸送而來的電力將有效緩解廣佛南地區的供電壓力,進一步滿足大灣區建設電力供應需求。
上下協同 破解項目實施難題
500千伏五江甲乙線擔負著聯絡500千伏五邑變電站和500千伏江門變電站的重任,聯通陽江核電站送出線路,屬于西電東送的“動脈血管”。
據了解,本次增容工程共需新建鐵塔42基,施工作業量大、工期短、高空作業多、需交叉跨越高速及重要公路5處。在立項之初,江門供電局調動多部門,組織精干力量,提前介入項目建設策劃,預判困難,把工作做在前頭。
“線路停電是本次工程實施的關鍵階段。”江門供電局系統運行部運行方式專責李波介紹,由于工程建設涉及陽江核電站送出線路,需要陽江核電站機組配合減出力,停電協調工作十分復雜。為了確保工程順利開展,該局積極與上級部門溝通協調,多次召開線上線下協調會議,在網省公司的統一部署下,最終敲定方案,結合陽江核電站機組檢修窗口期,同步開展項目施工。
“我們通過配合上級調度提前開展方式校核,斷面計算,調整運行方式等措施,進一步優化施工方案,把工期從原來的45天縮短至32天,將工程實施對陽江核電站出力和系統供應的影響降至最低。”李波介紹,為保障施工期間系統安全,該局還積極落實停電前的各項準備工作,對4回500千伏線路、10回220千伏線路的關鍵元件開展特巡特維和隱患排查,為工程的順利開展及按期復電奠定基礎。
黨建引領 推動項目建設安全高效

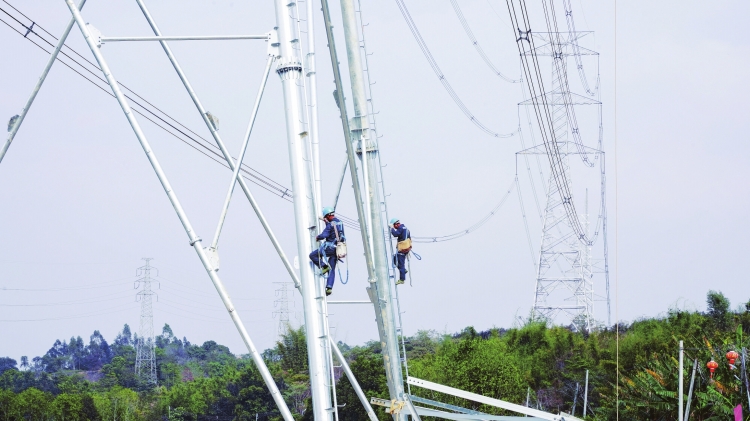

2月14日,是工程順利停電開工的日子,現場一片人聲沸騰、熱火朝天的景象。施工人員正在工地忙著開展組立鐵塔等一系列復雜作業。江門供電局項目管理中心第四業主項目部項目負責人鄒巍正在旁邊對施工現場進行安全管控,要求高處作業人員落實保護措施。
“我們始終把工程的安全管理放在首要位置,在控進度、抓質量的同時,確保施工安全。”鄒巍介紹,江門供電局將“黨建引領”融入工程全過程,成立臨時黨支部,設立安全生產黨員責任區,緊盯項目進度,切實把安全管控措施落實到工程建設的每個環節。此外,該局還制定了攻堅協調機制,通過黨建聯建,強化與地方政府和參建單位的溝通協調,并實施清單化管理,制定18項計劃,倒排工期,高效高質推動項目建設。“尤其是春節假期回來后,我們馬上調配人員,高峰期投入400多名施工人員,最終僅用32天完成了所有基塔的組立,較正常45天的建設周期提速30%,為進一步提升粵西地區電源出力和供電可靠性提供保障。”鄒巍說。 (葉慧雯)
