<td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
  • 青海諾木洪風電場35kV集電線路工程正式并網移交

    發布時間: 2020-09-30 10:57:38   來源:  作者:徐迎華、楊旭東

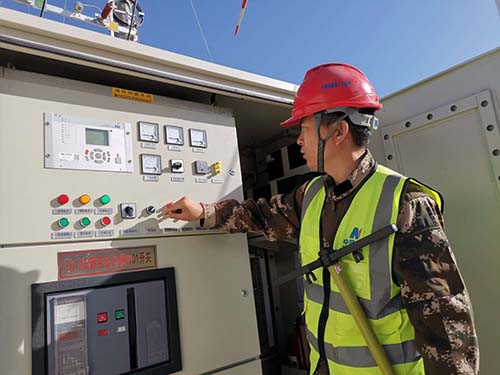

    9月29日10時10分,“祖安風電場2號線路全線送電并網,無異常情況”,隨著現場總指揮的最后一句話從對講機中傳出,由中國安能第二工程局承建的海西州諾木洪350MW風電場35kV集電線路工程的14條線路全部順利并網移交,這是中國安能轉企以來首個移交的風電場集電線路工程。
    青海省海西州諾木洪風電場項目位于青海省海西州都蘭縣宗加鎮荒灘,海拔約在 3000米左右,總裝機規模350MW,共布置140臺2.5MW風力發電機組,工程總投資24億元,設計年發電量10.15億kWh。項目將風能轉化成電能送到千家萬戶,一方面有助于改善國家能源結構,緩解用電緊張的局面,另一方面可以有效減輕大氣污染。工程建成投產后,對促進海西州乃至青海省經濟社會發展、黃河上游能源開發利用和保護“中華水塔”三江源生態環境具有非常重要的意義。
    項目開工時正值新冠疫情防控最緊要的關頭,為保證項目能夠按時開工,項目部一幫人主動作為,迎難而上。在嚴格落實疫情防控措施的同時,積極聯系當地政府協調申請復工,協調材料供應商加緊供貨計劃,敦促協作隊伍加快人員進場,為第一時間復工復產打下了堅實基礎。
    項目復工后,為了盡量減少疫情對施工進度的影響,項目部積極響應公司“大干二季度”的活動要求,堅持防疫施工兩手抓,掀起了施工生產大熱潮。根據線路沿線具體情況,將全盤與局部工期相結合,認真落實好各個施工環節。嚴格落實“日巡查、周例會、月總結”制度,及時協調解決困難問題,提前做好各類物資供應的“臺賬攻略”,為拼搶進度做好準備。在線路基礎、桿塔組立、導線展放、線路調試等多道工序施工中,全體參建人員在保證安全、質量的同時,克服新冠疫情、材料短缺、人員不足、高原缺氧等不利因素,發揚吃苦耐勞、拼搏奮斗的精神,經過近200天的努力,圓滿完成667基桿塔組立、122公里線路架設、140臺箱變安裝、8.5公里電纜敷設等施工任務,順利通過業主、監理驗收,正式并網移交。
    項目經理魏寶文表示:下一步,項目部將一如既往做好竣工結算、資料歸檔等工作,繼續傳承好“技術領先成體系、腳踏實地自己干、艱苦奮斗保自律”的優良傳統,進一步振奮精神、查漏補缺,認真總結工程管理過程中的優缺點,努力培養高素質人才隊伍,在新能源建設領域繼續大步前進。

          關鍵詞: 諾木洪 風電場 并網移交
    評論
    用戶名:匿名發表
    密碼:
    驗證碼:
    最新評論0
    相關新聞:
    無相關信息

    主辦單位:中國電力發展促進會
    網站運營:北京中電創智科技有限公司  國網信通億力科技有限責任公司
    服務熱線:400-007-1585      在線投稿
    《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號 京ICP備14013100號

    人人超碰人人爱超碰国产|秘书高跟黑色丝袜国产91在线|国内少妇偷人精品免费|9久久无色码中文字幕

    <td id="4ea3t"><ruby id="4ea3t"></ruby></td>
  • <track id="4ea3t"><strike id="4ea3t"></strike></track>
    <p id="4ea3t"></p>
    <table id="4ea3t"><option id="4ea3t"></option></table>
